Друзья, по традиции, в конце месяца мы публикуем подробный фотоотчет со строительных площадок наших домов, делимся прогрессом и изменениями, которые произошли за 4 недели работы и документируем завершенные и начатые процессы. Все для того, чтобы вы могли, не выходя из дома, следить за тем, как растет ваш дом, быть в курсе того, что там происходит и ваше ожидание новой квартиры проходило без волнений.
Итак, ловите свежий фотоотчет со стройки за ноябрь 2021! Приятного просмотра!

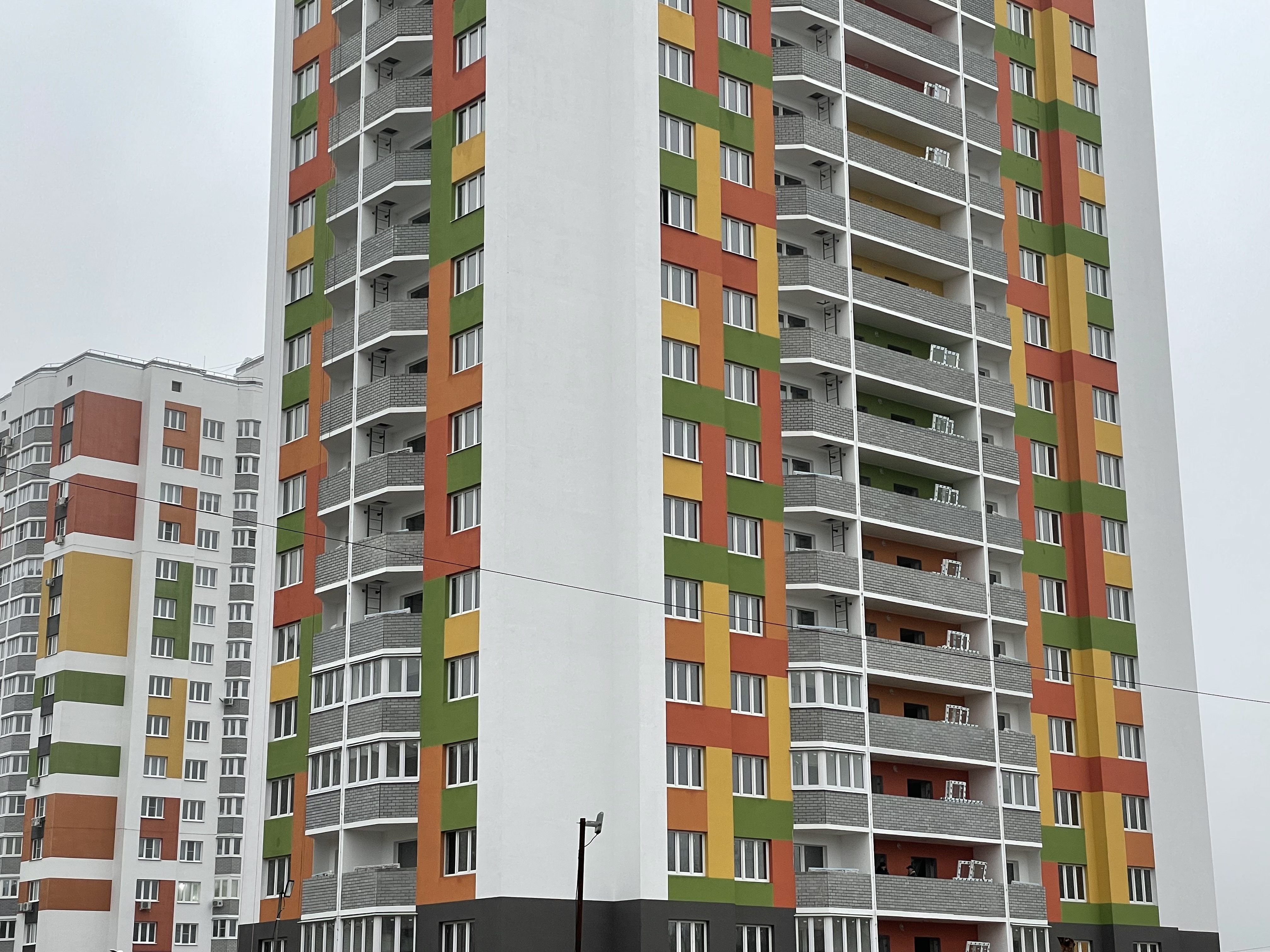

- ЖК "Грани" на ул. Комсомольская, 1а

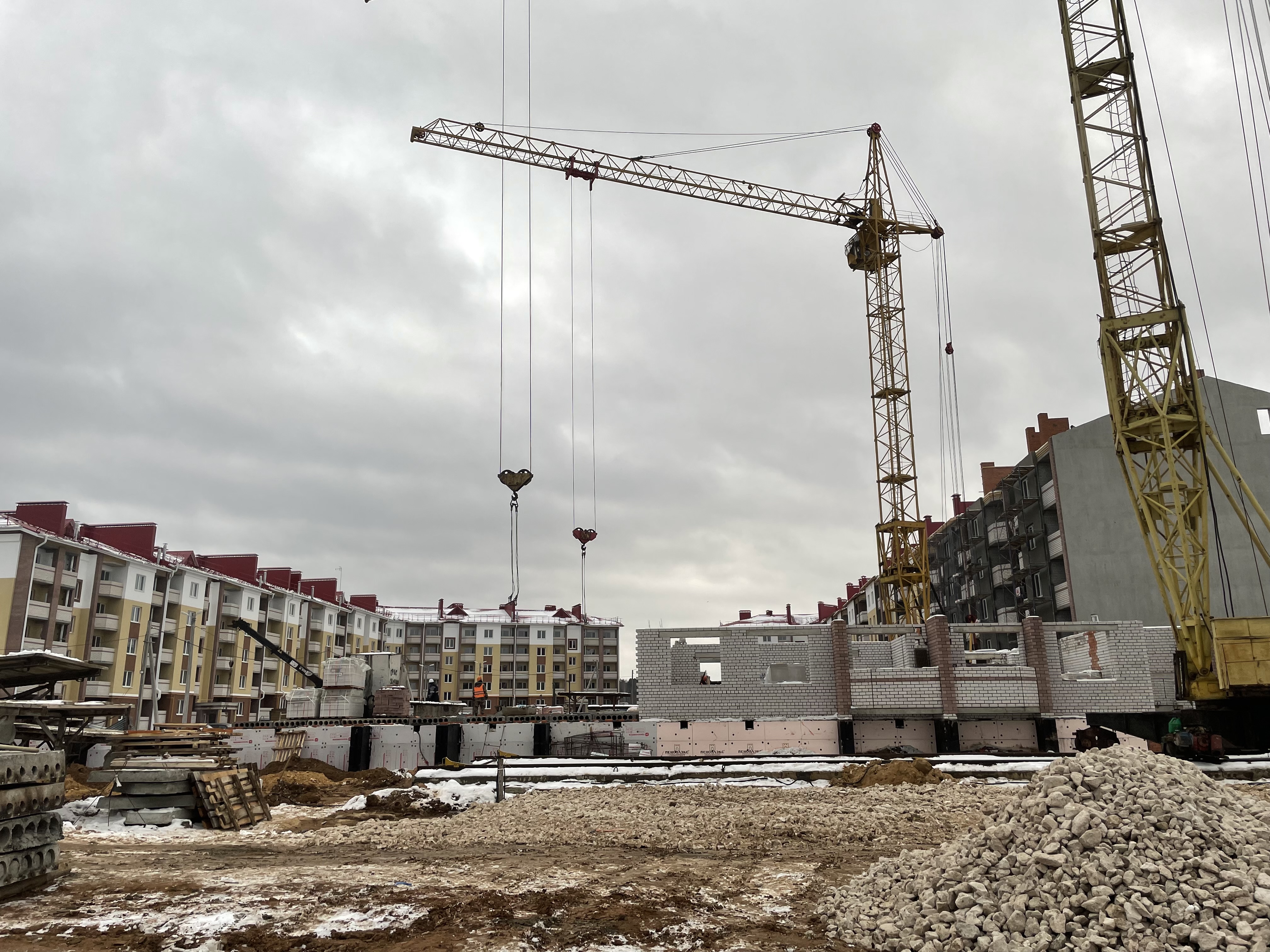

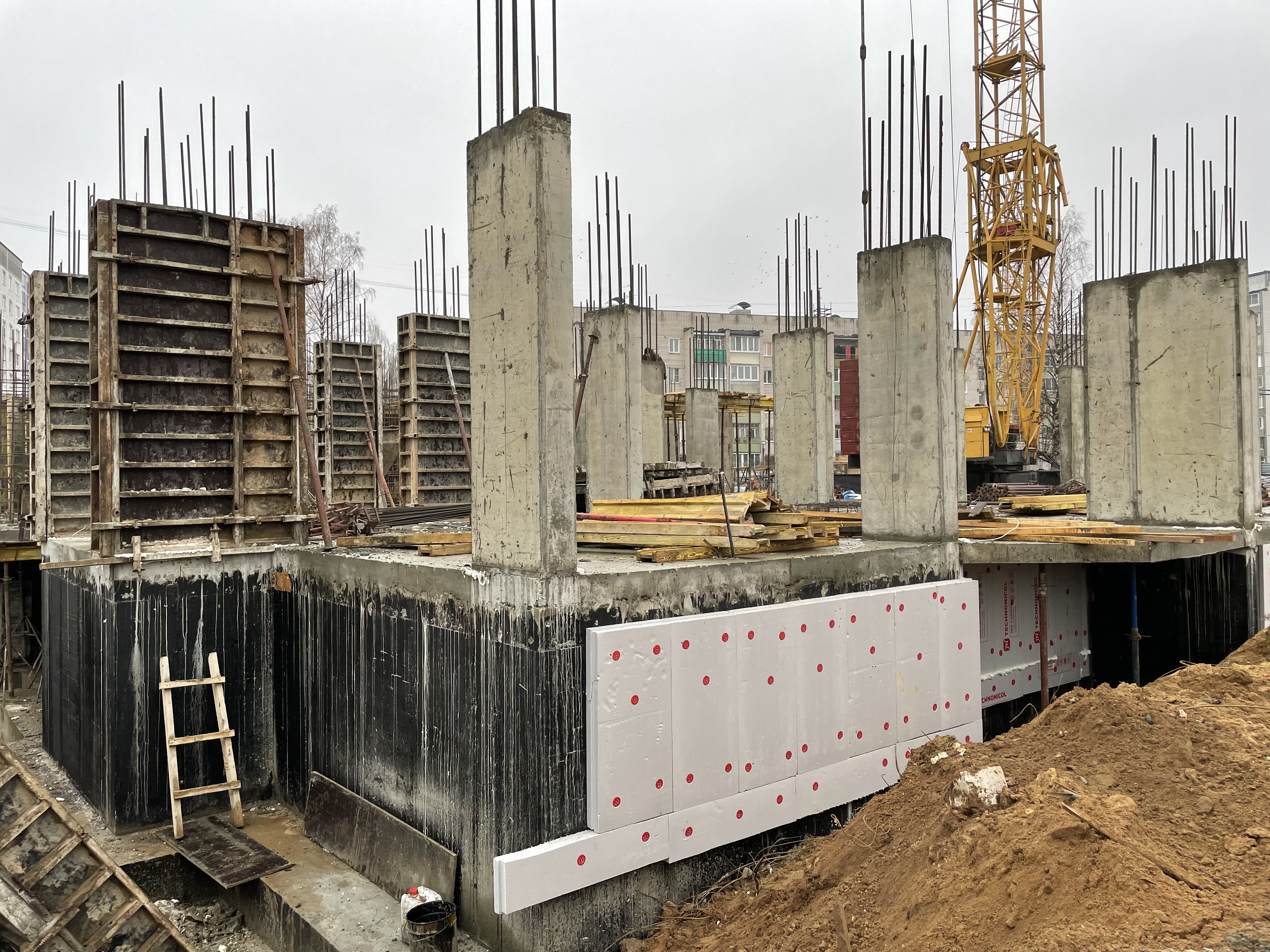

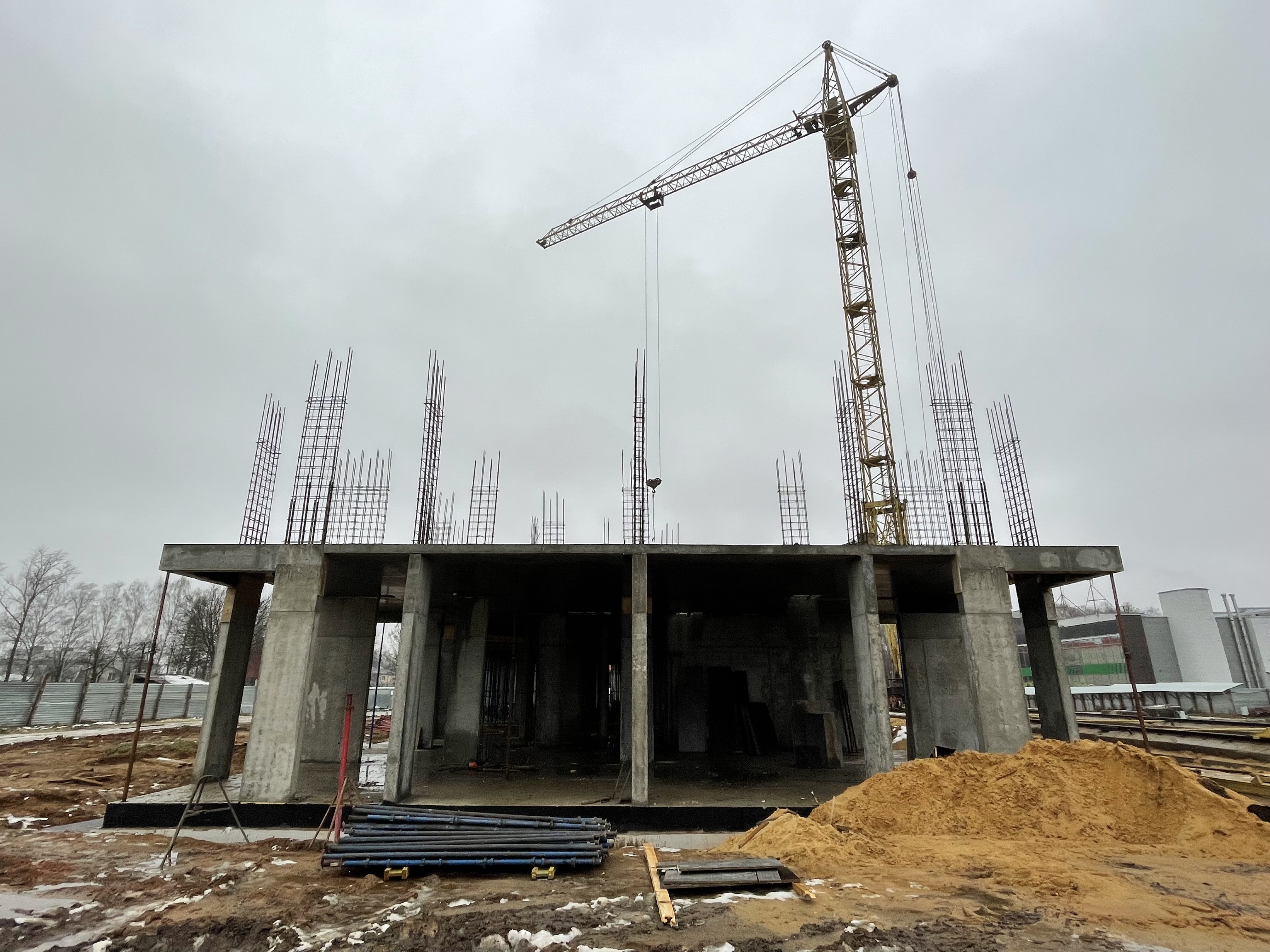

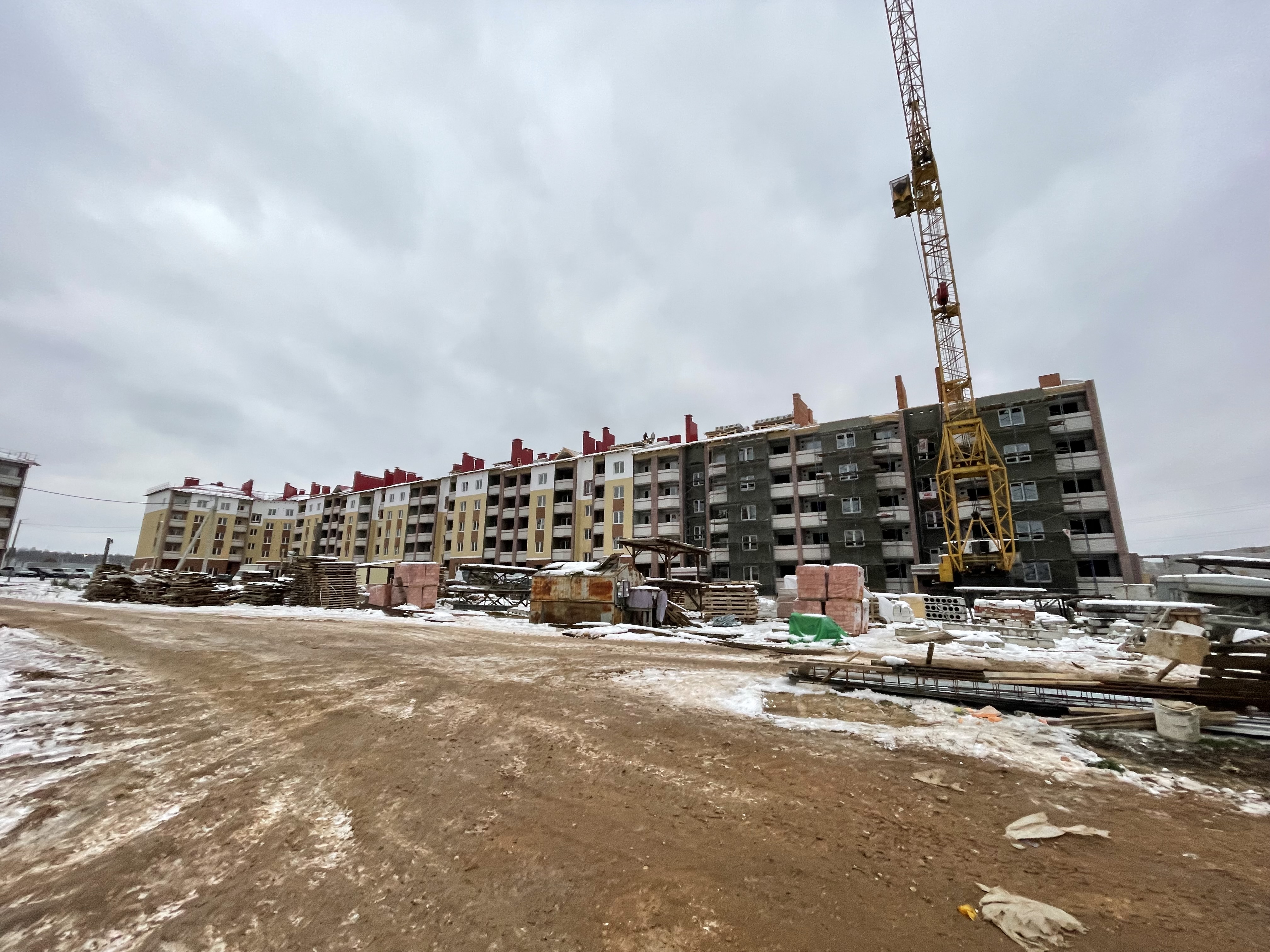

- завершен монтаж башенного крана;

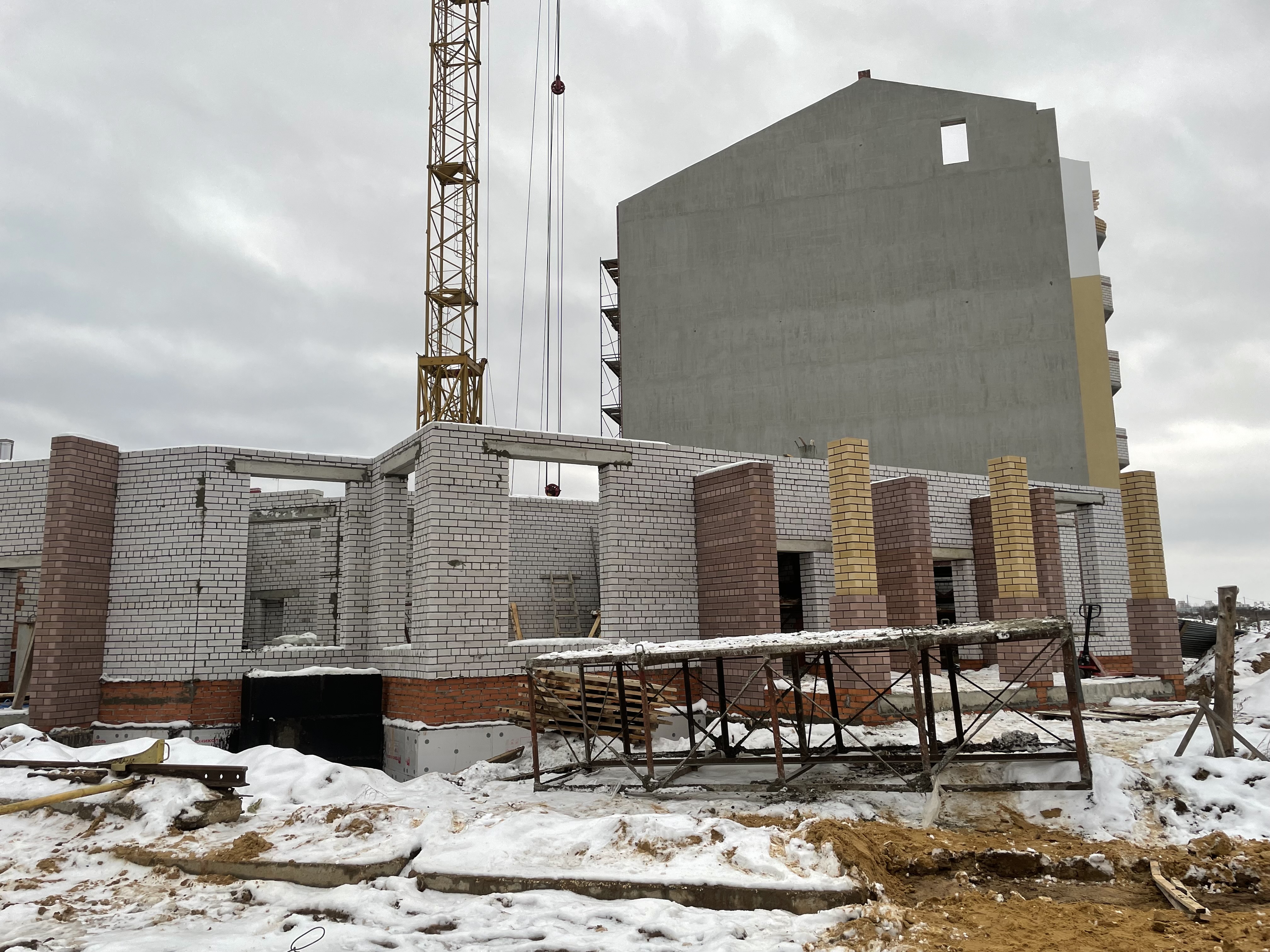

- завершен монтаж стен 1 этажа всего дома;

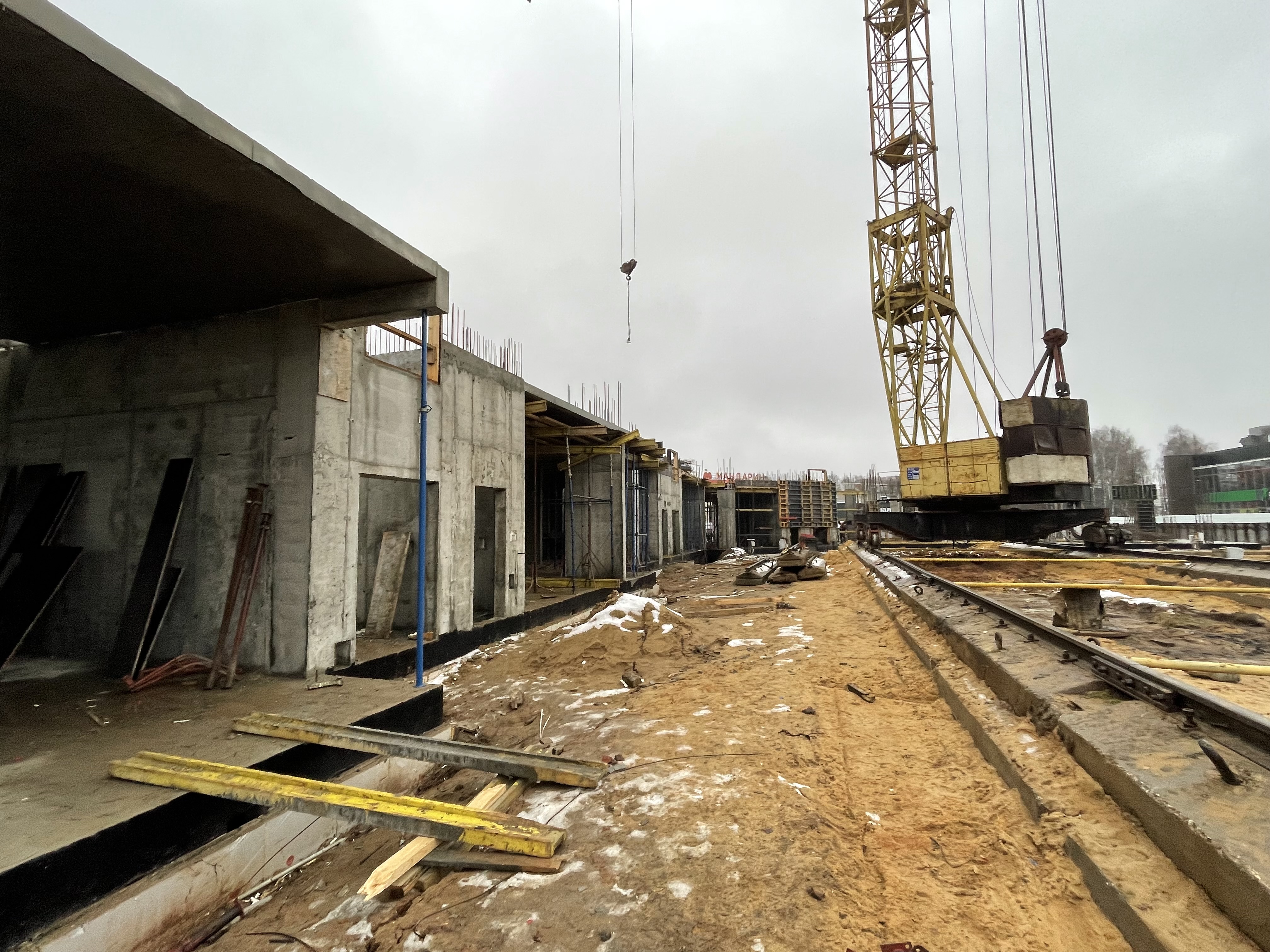

- завершены работы по бетонированию перекрытий 1-2 секций;

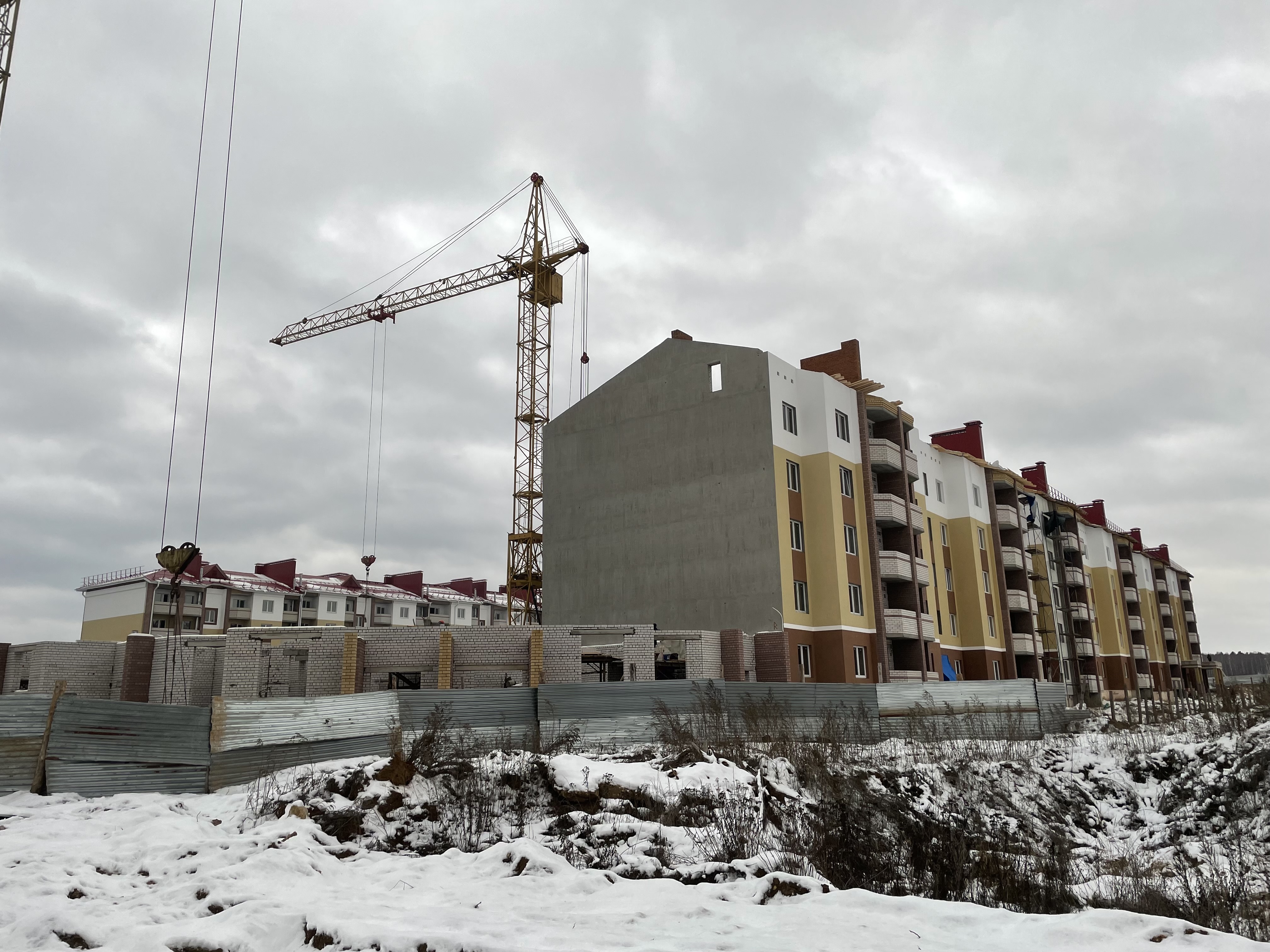

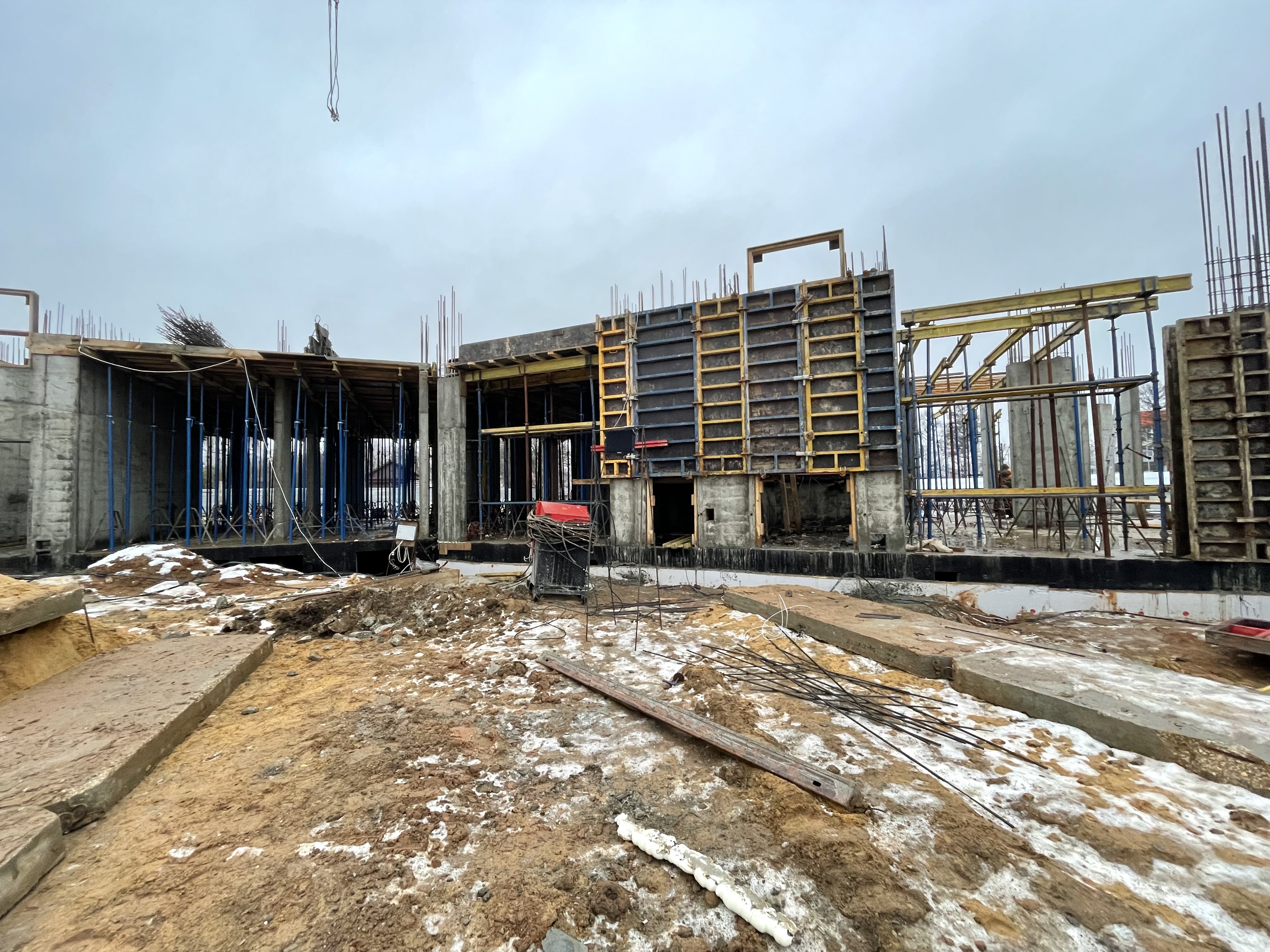

- установлена опалубка перекрытия 3 секции;

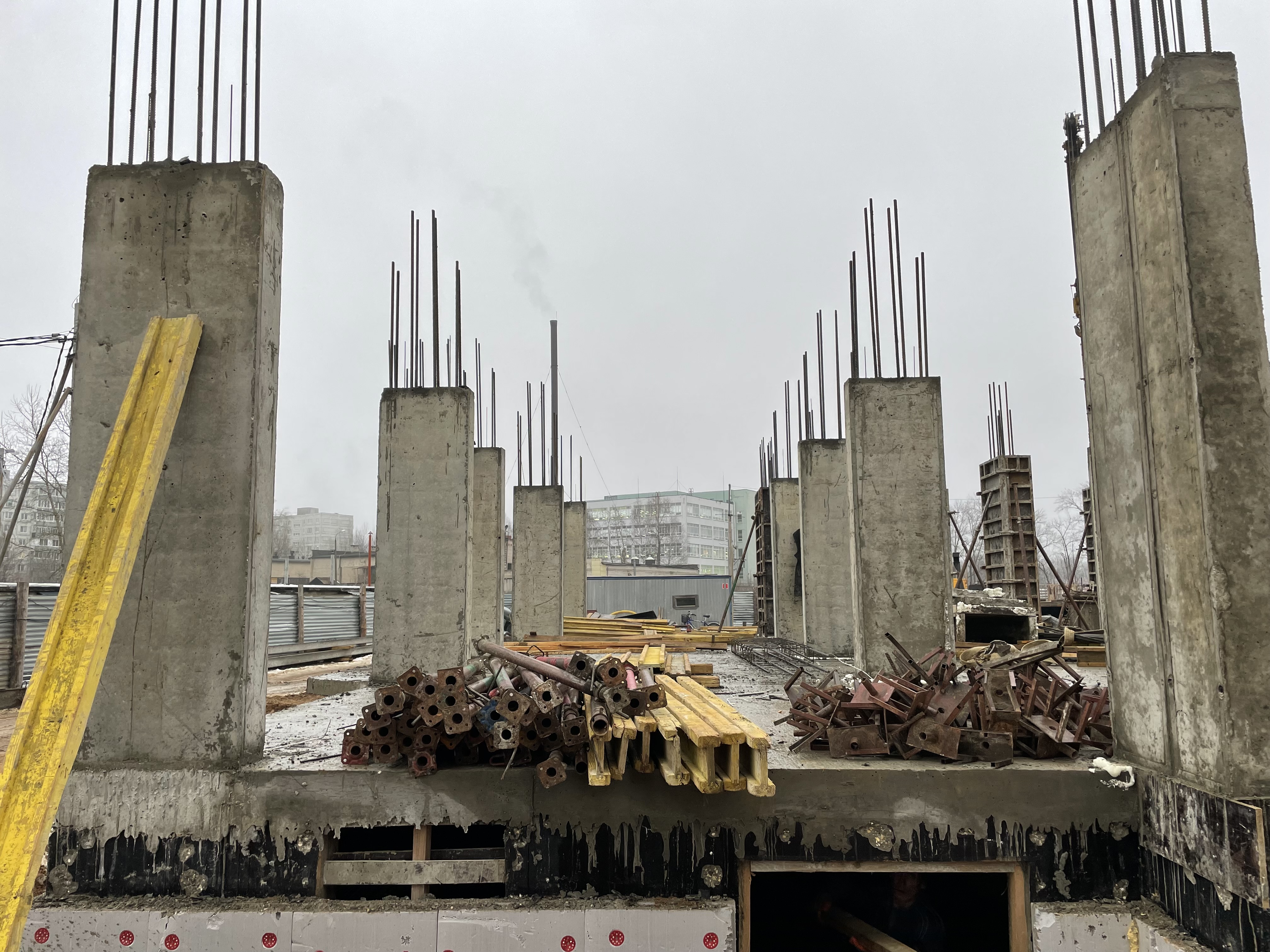

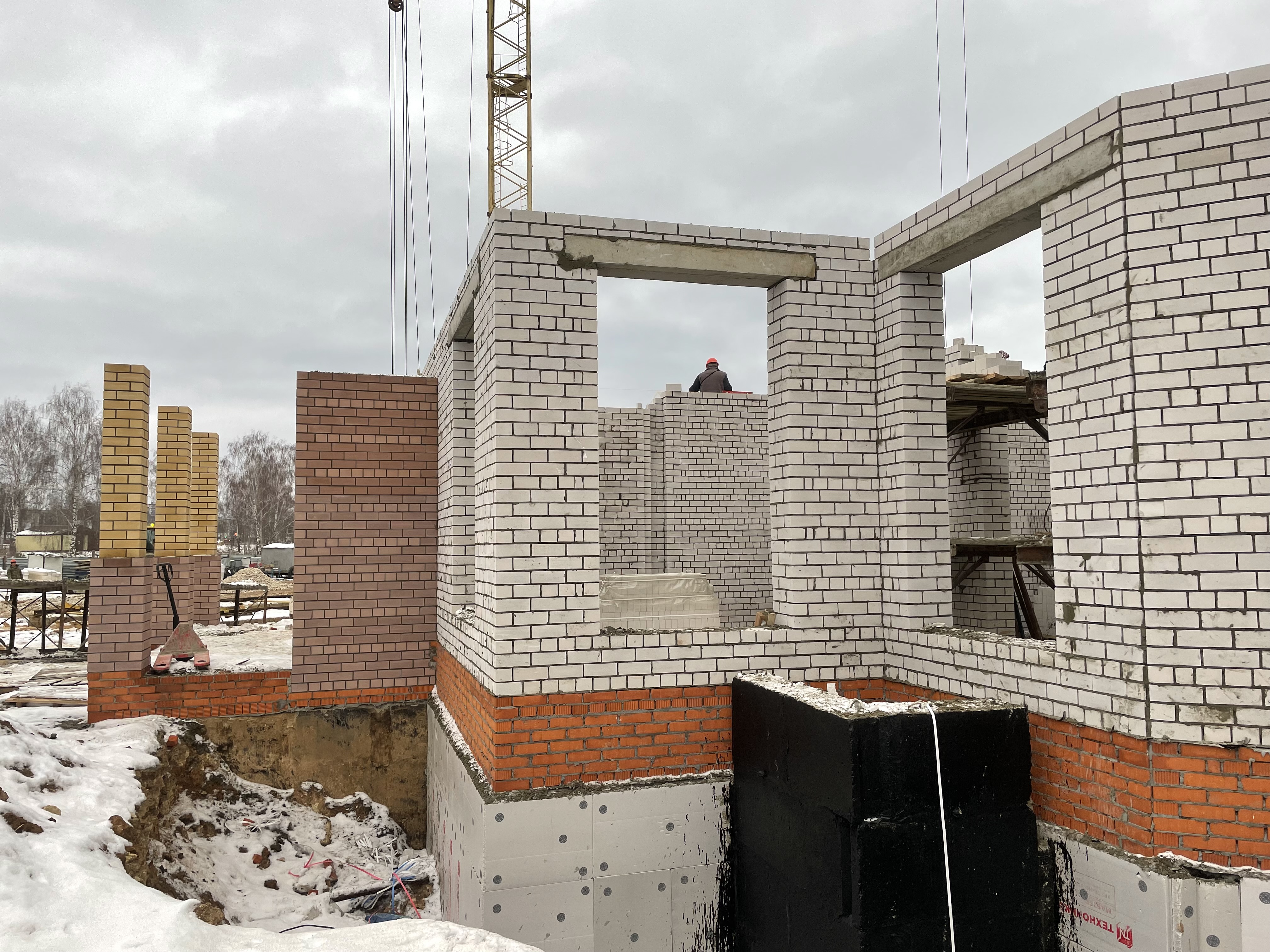

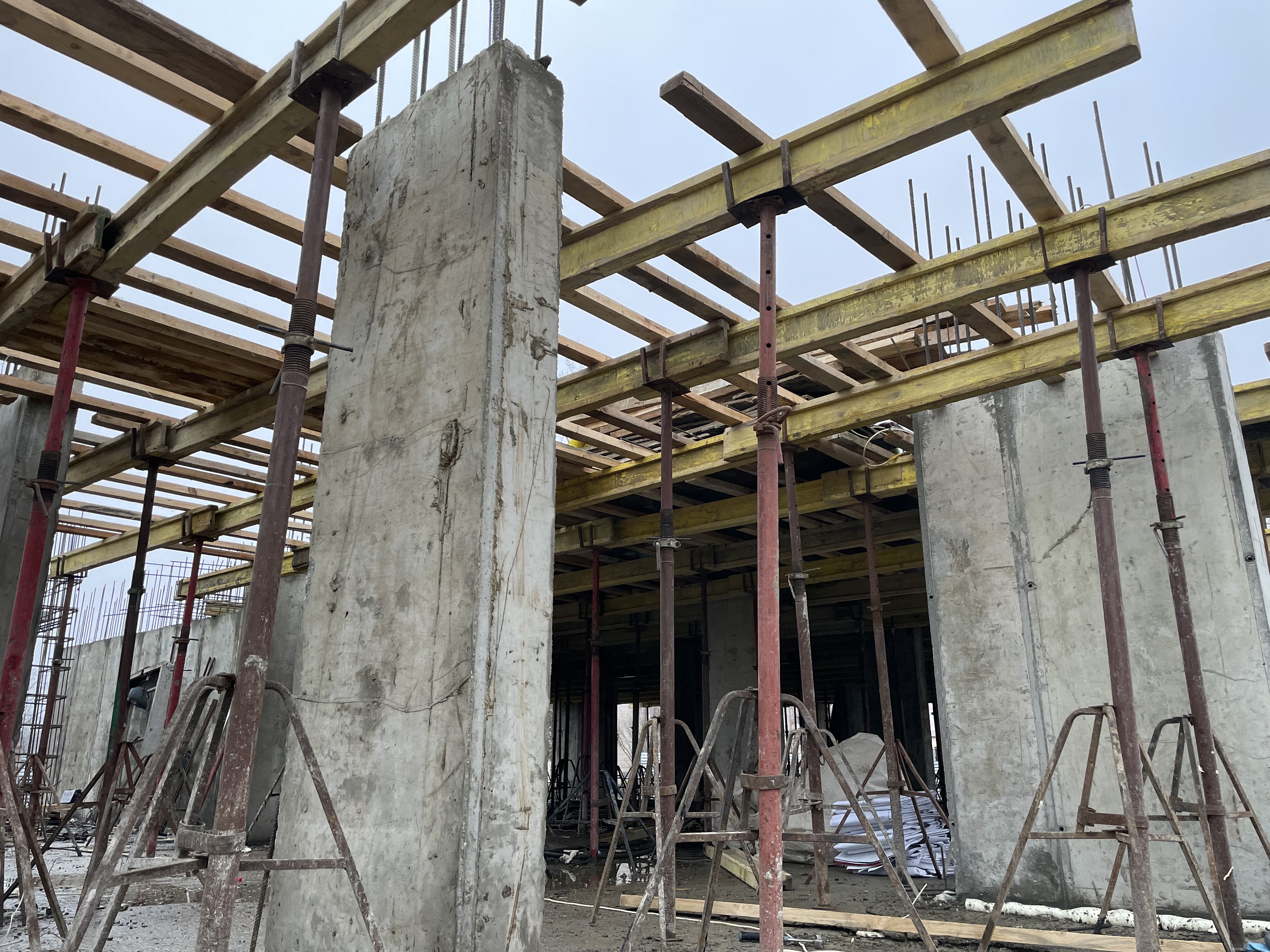

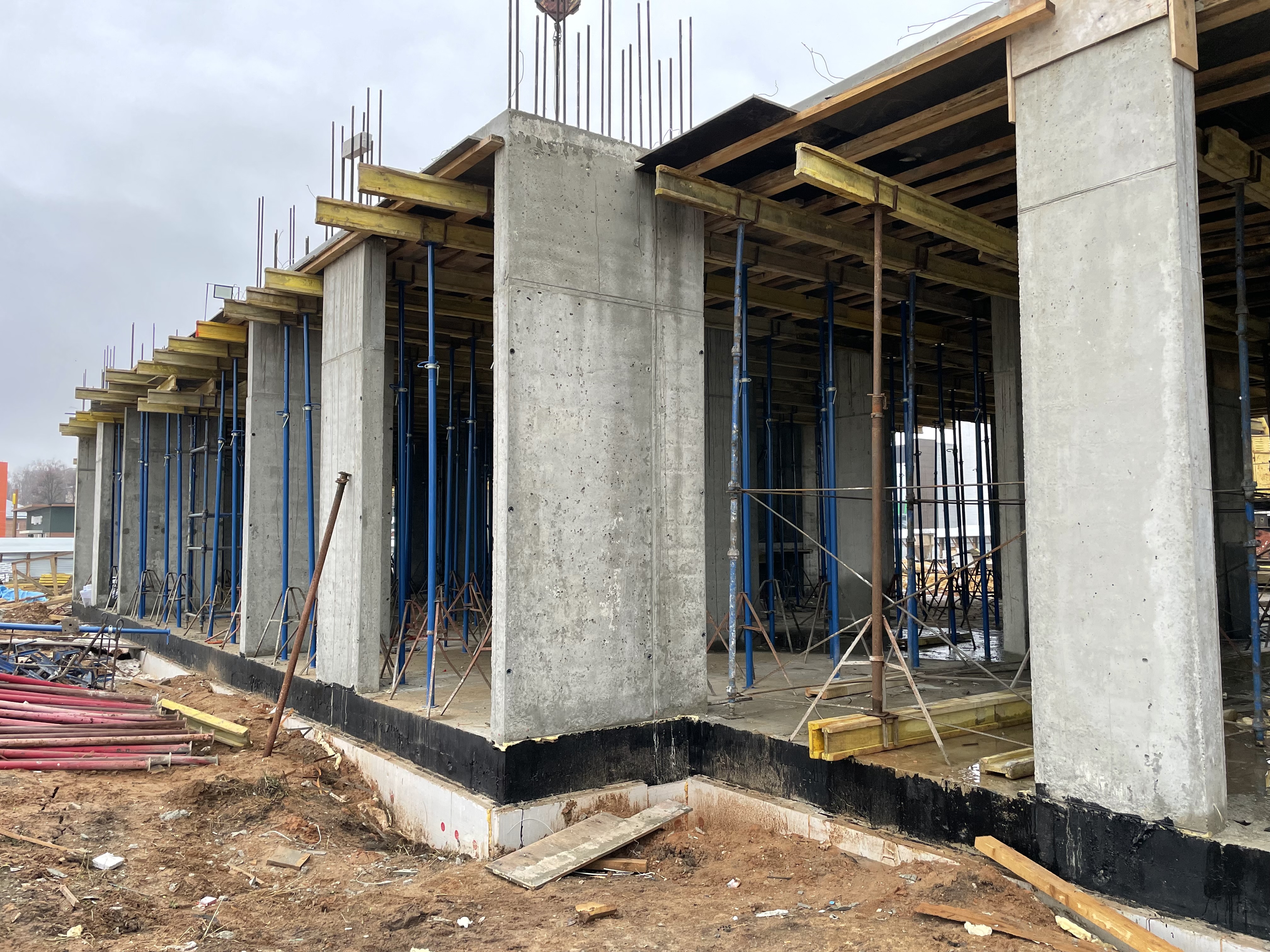

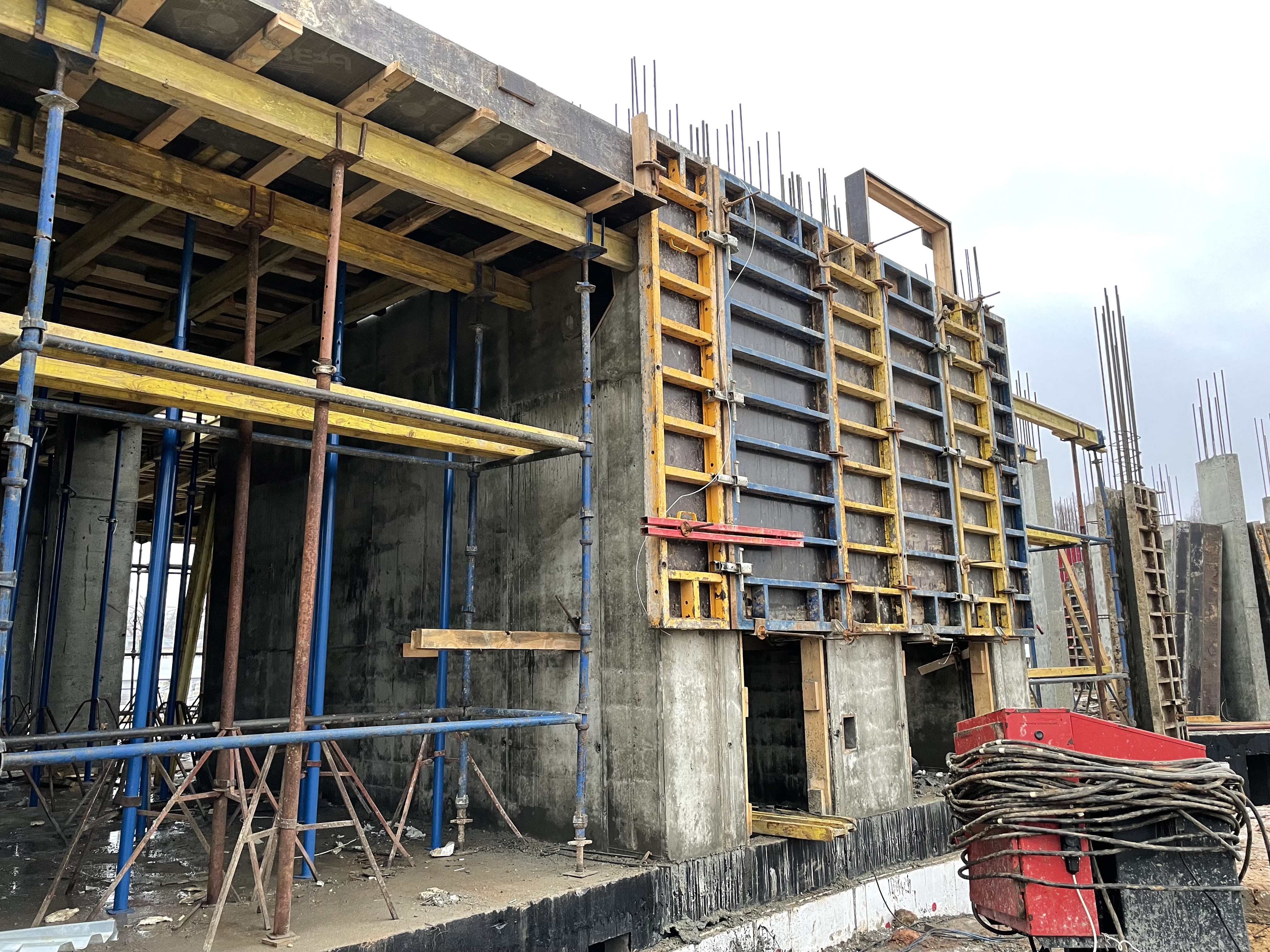

- ведется армирование стен 2 этажа в 1 секции;

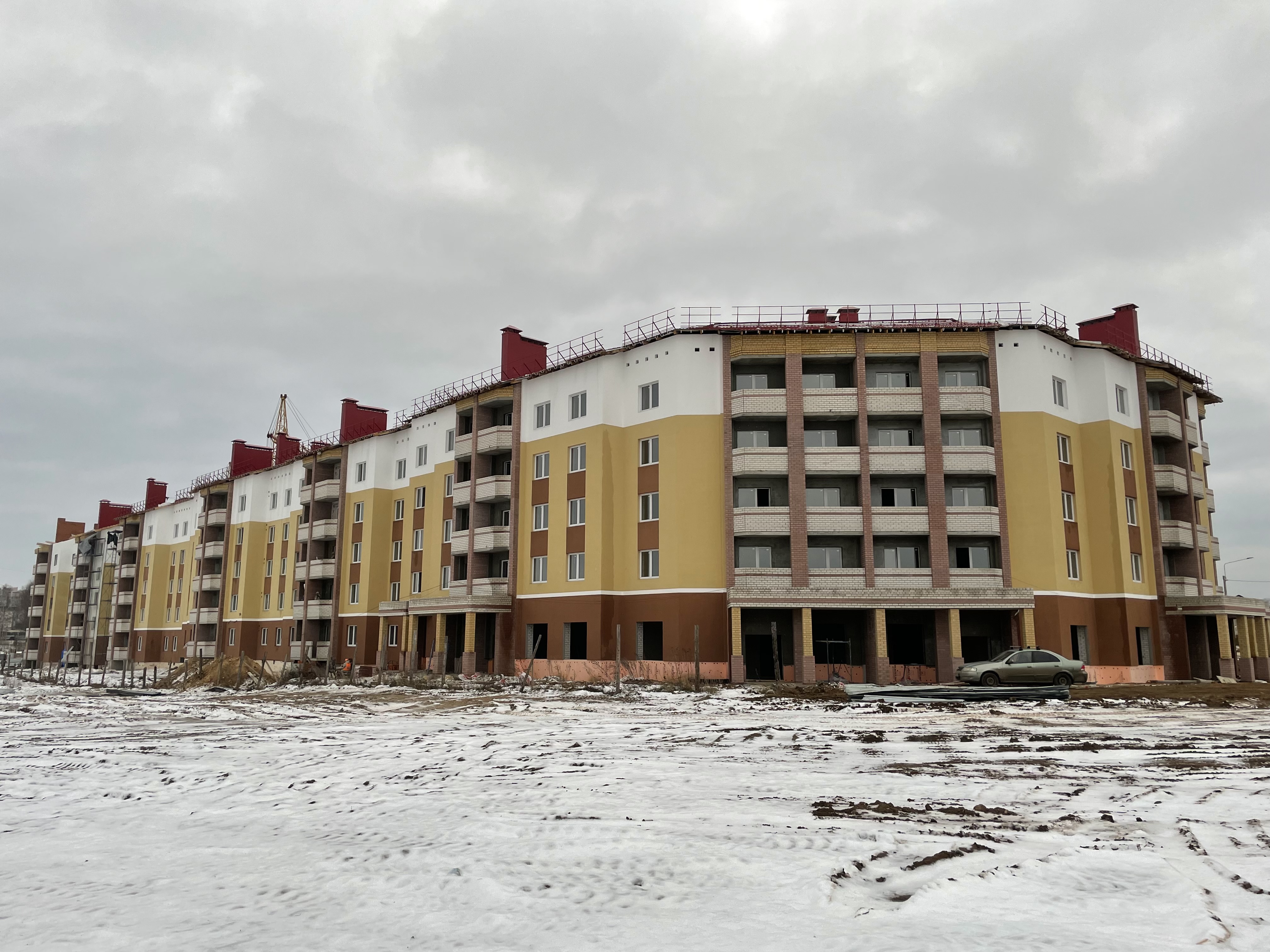

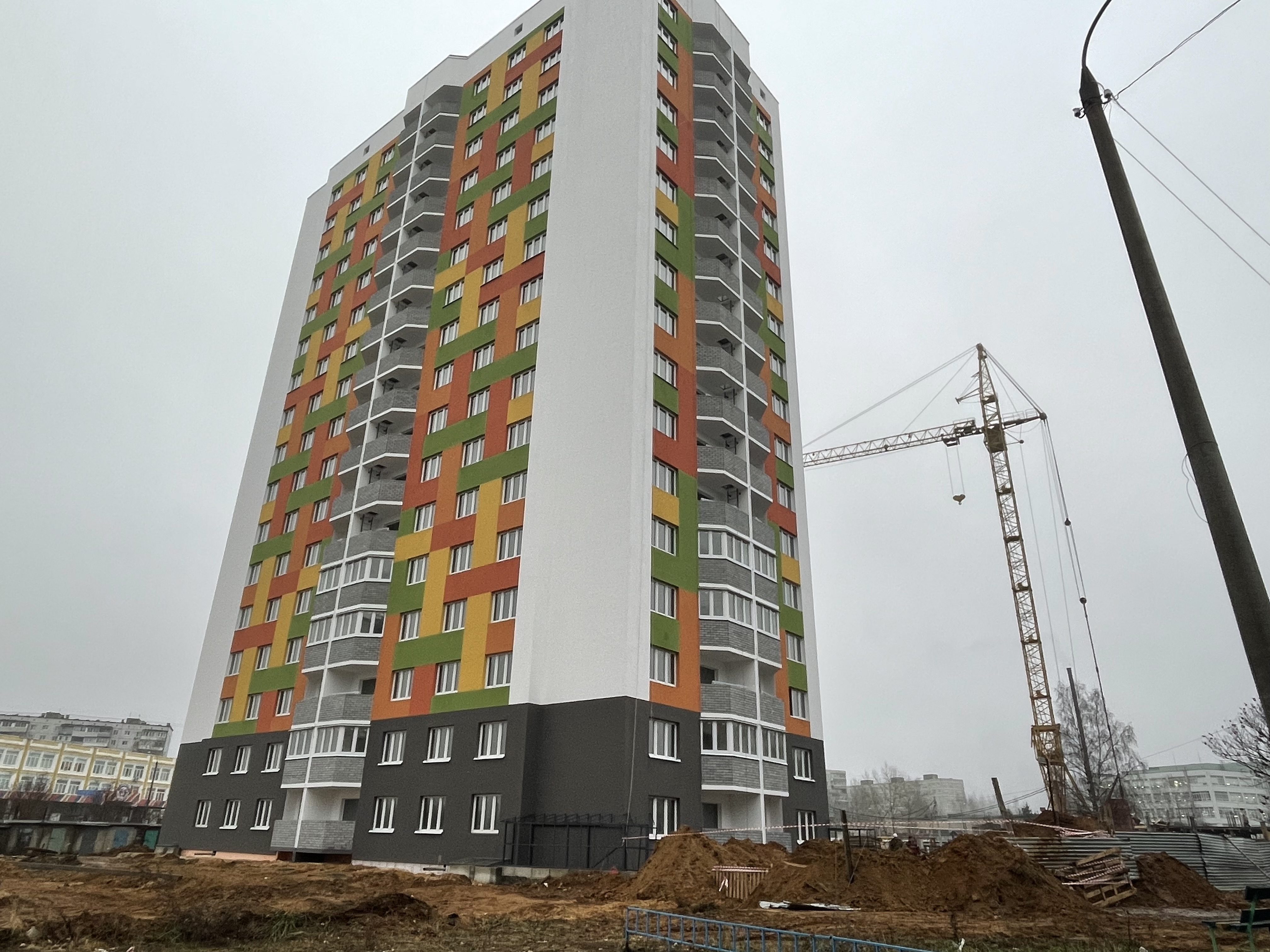

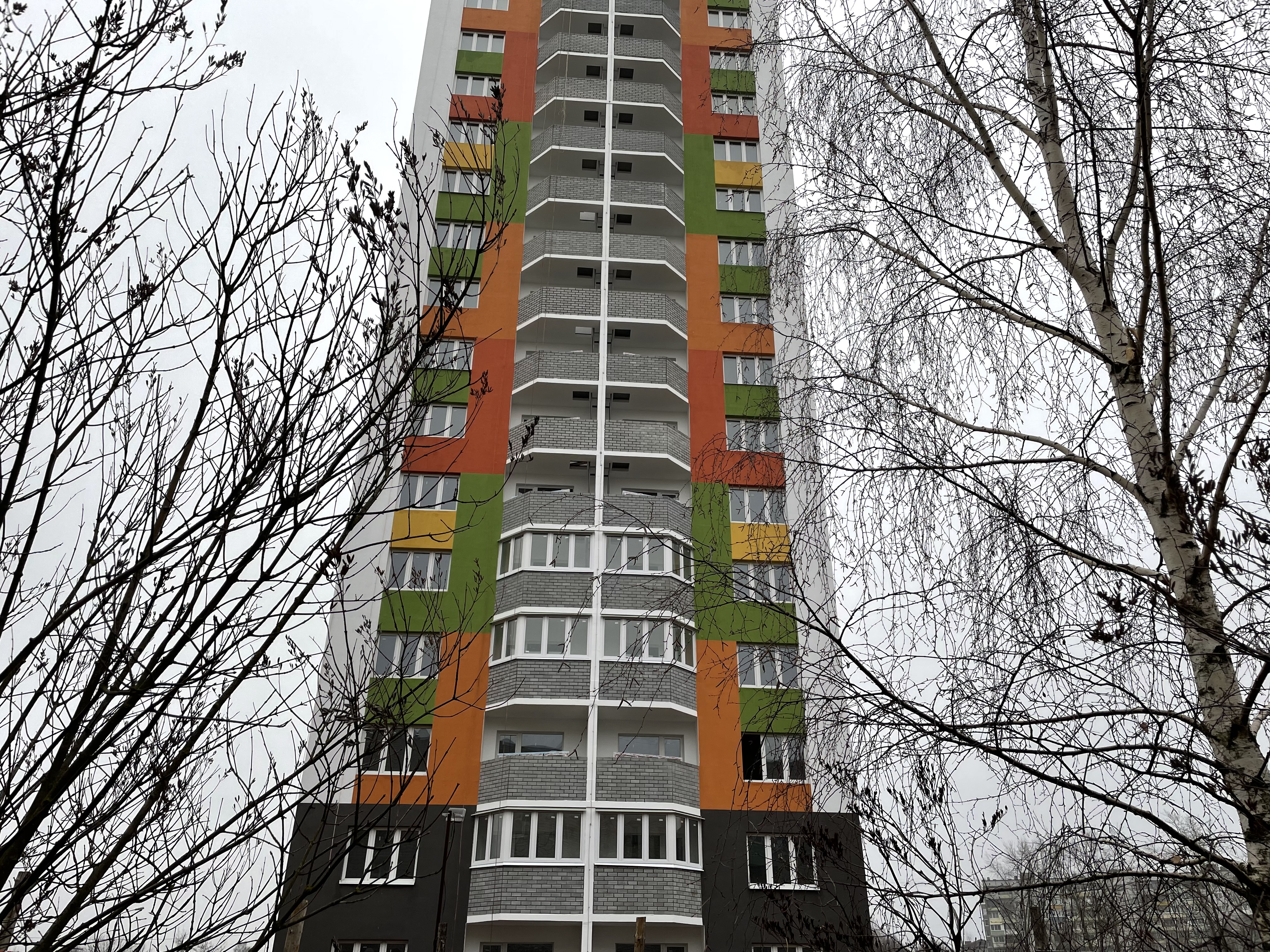

- ЖК "Акварели" на ул. С. Лазо, 7
- завершена прокладка наружных сетей;
- завершен каркас входа в подвал;

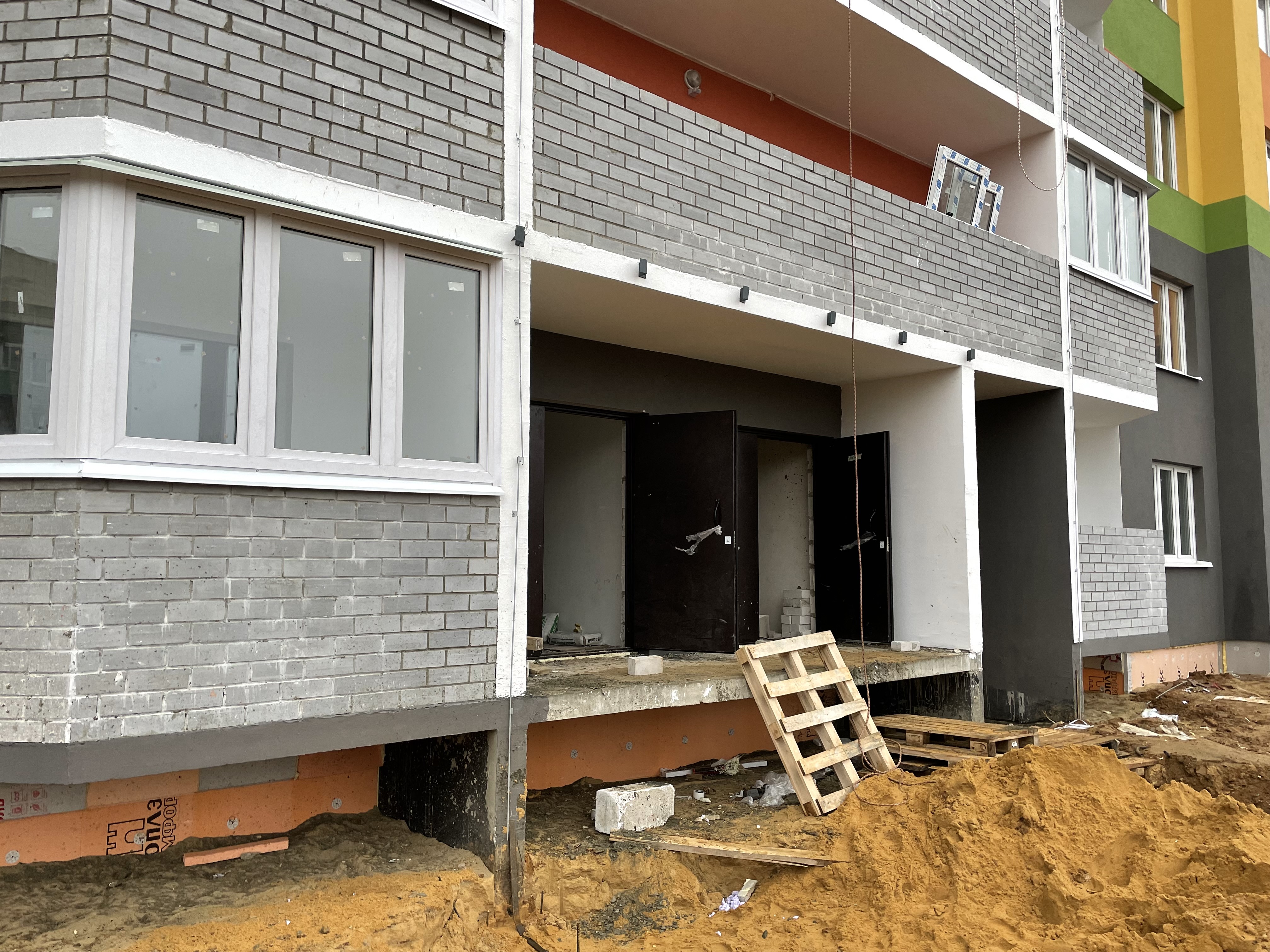

- установлены входные двери в подъезд, на лестницу и к мусоропроводу;
- продолжается благоустройство территории ( прокладка тротуаров, дорог, проездов, стоянок)

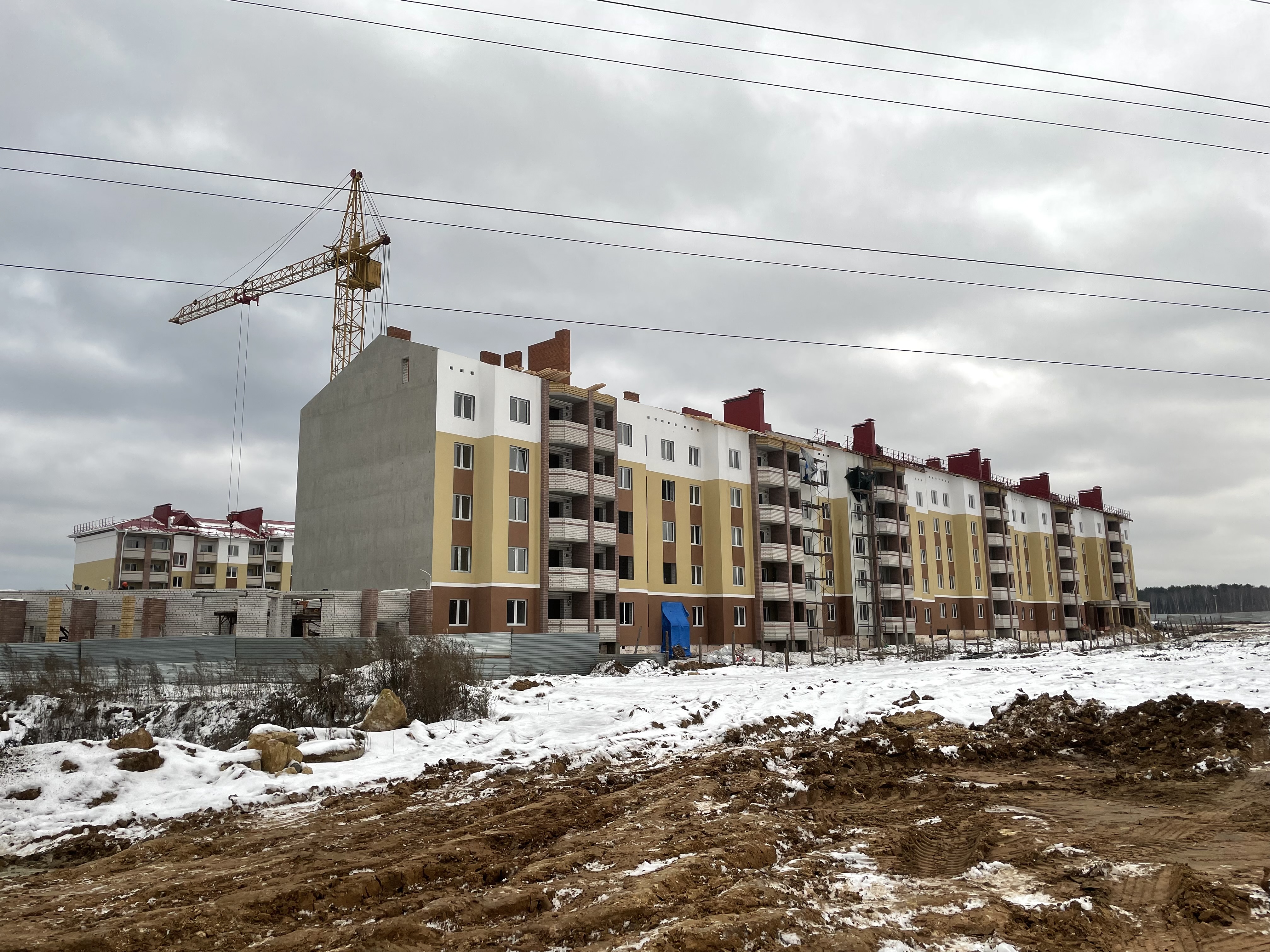

- ведется остекление лоджий;

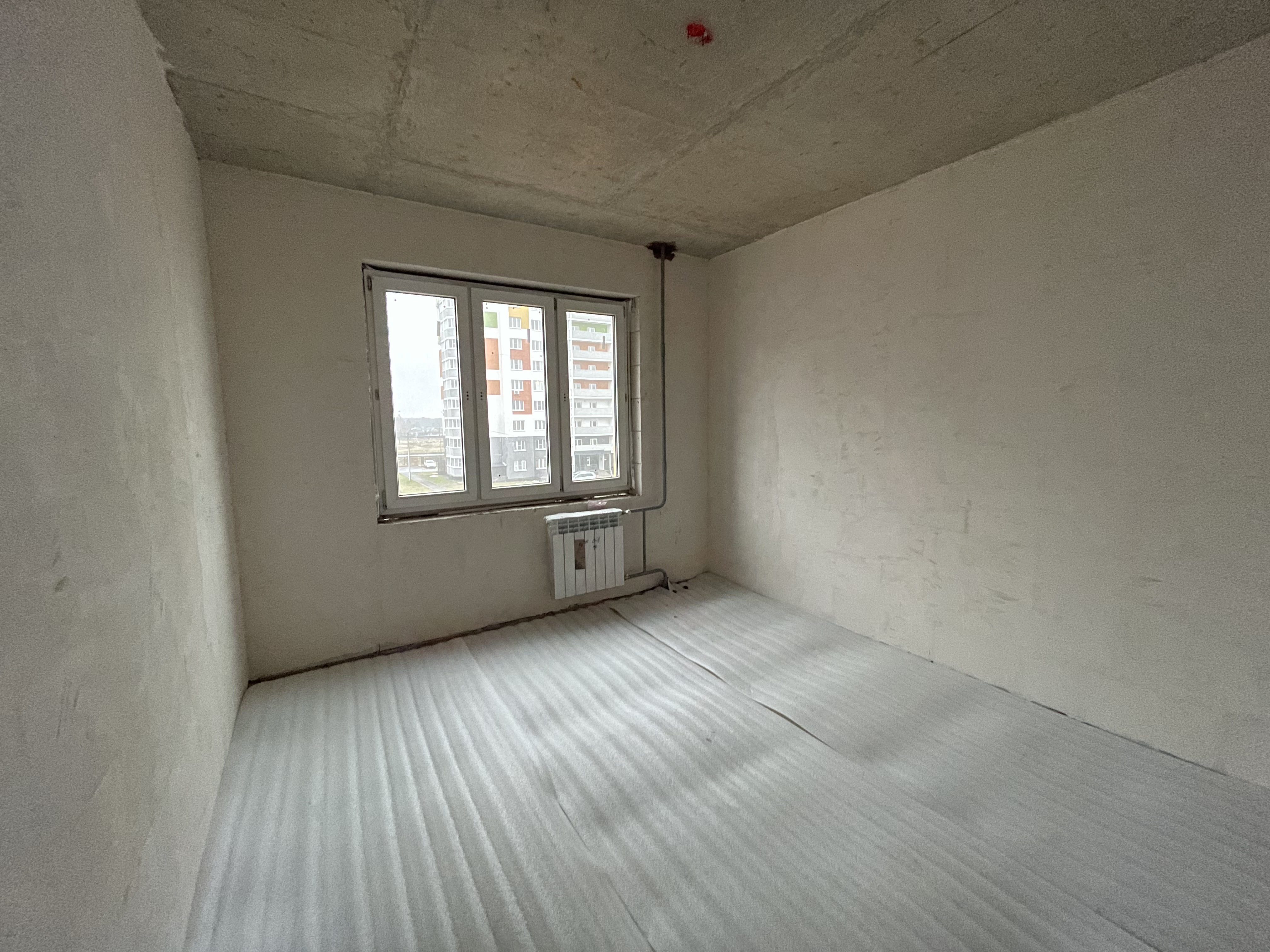

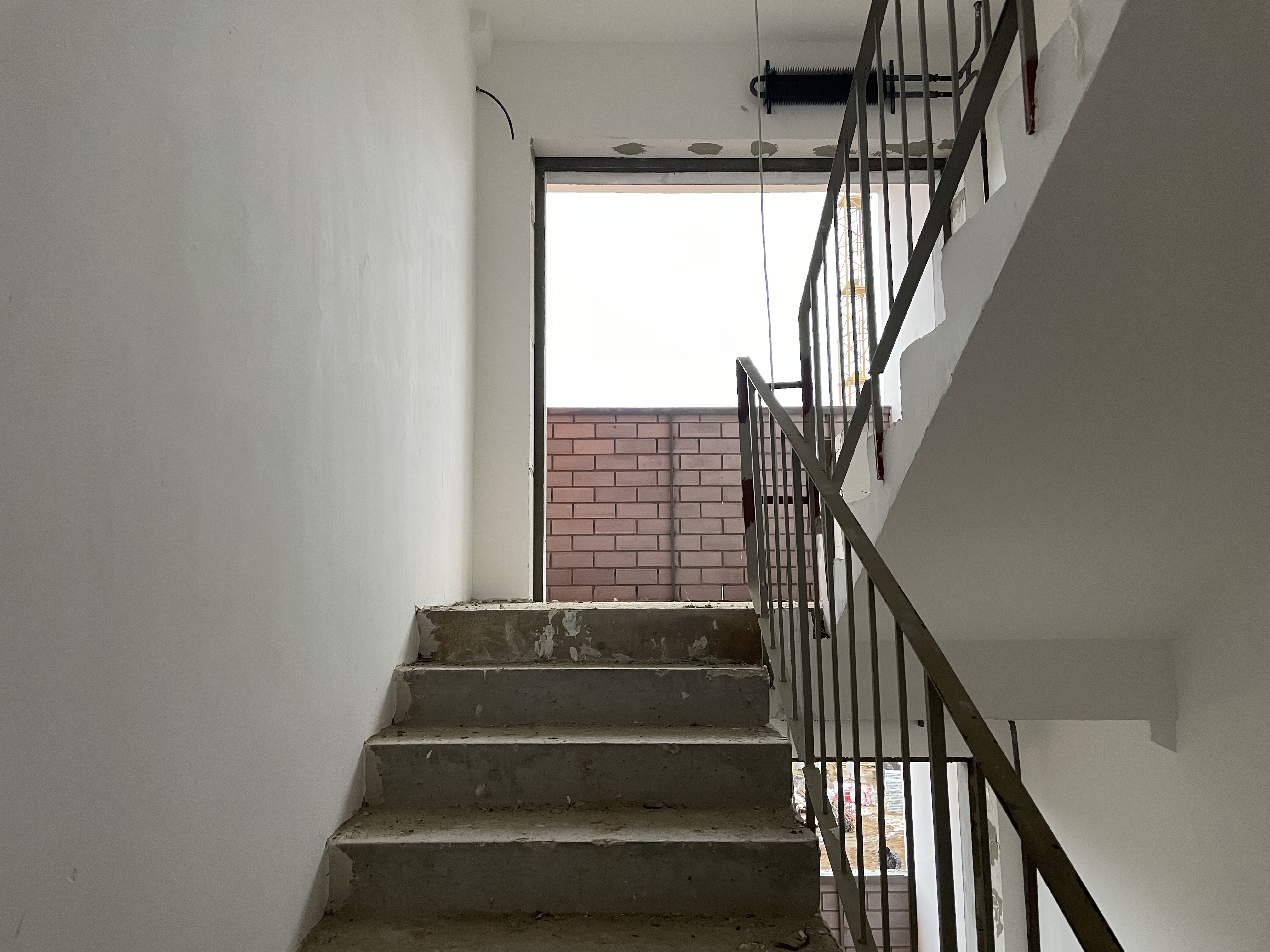

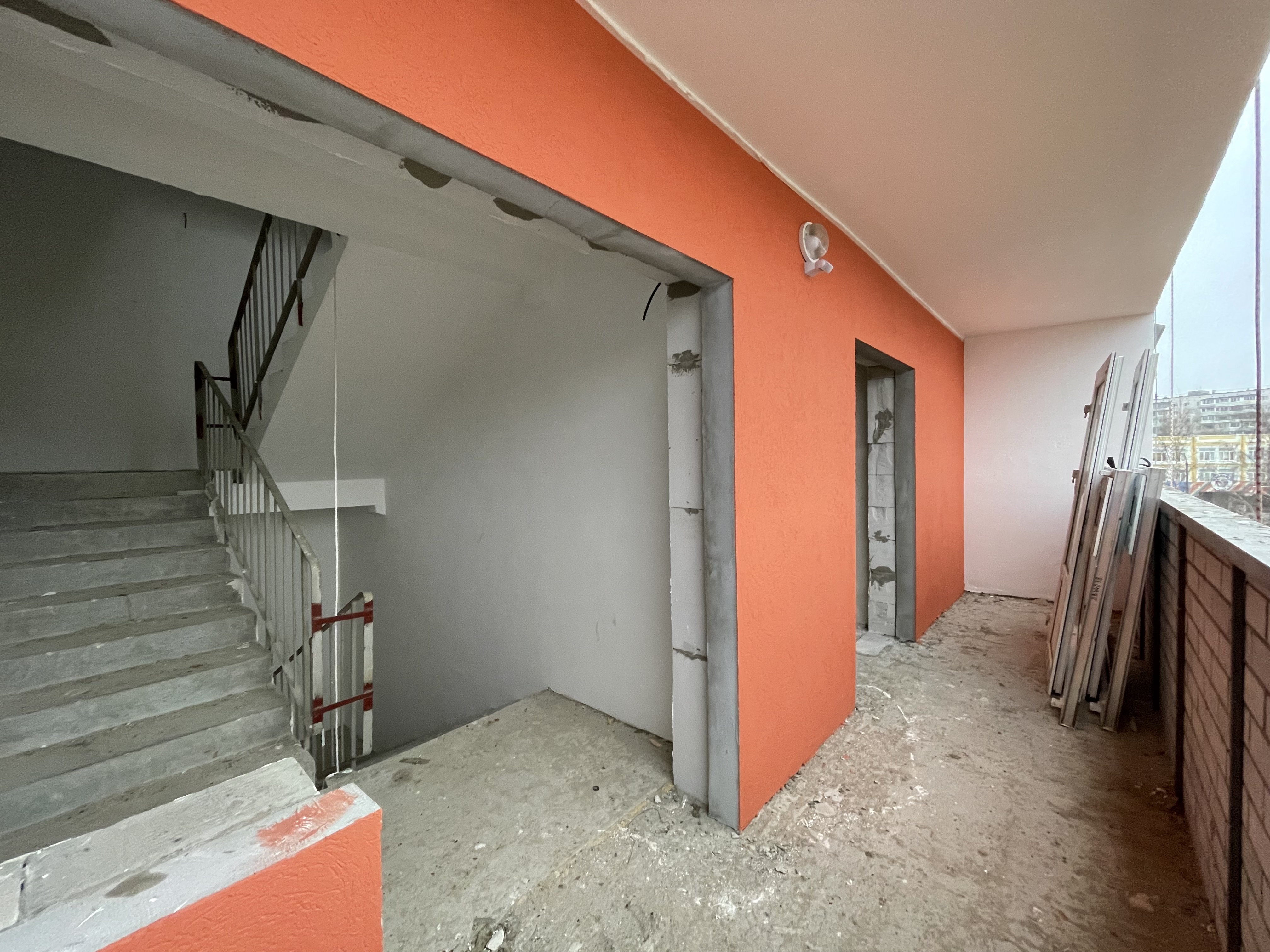

- начаты отделочные работы в местах общего пользования;

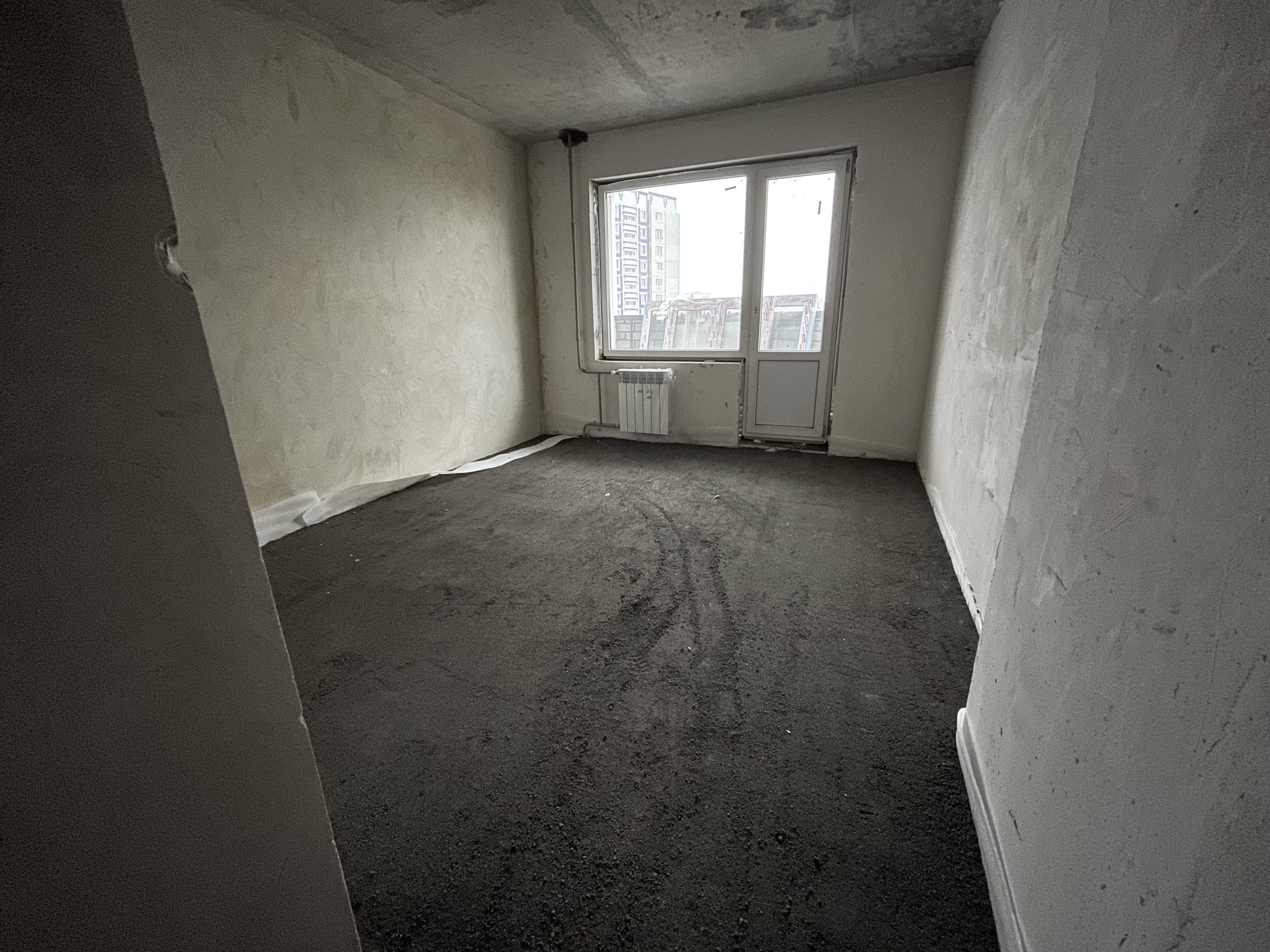

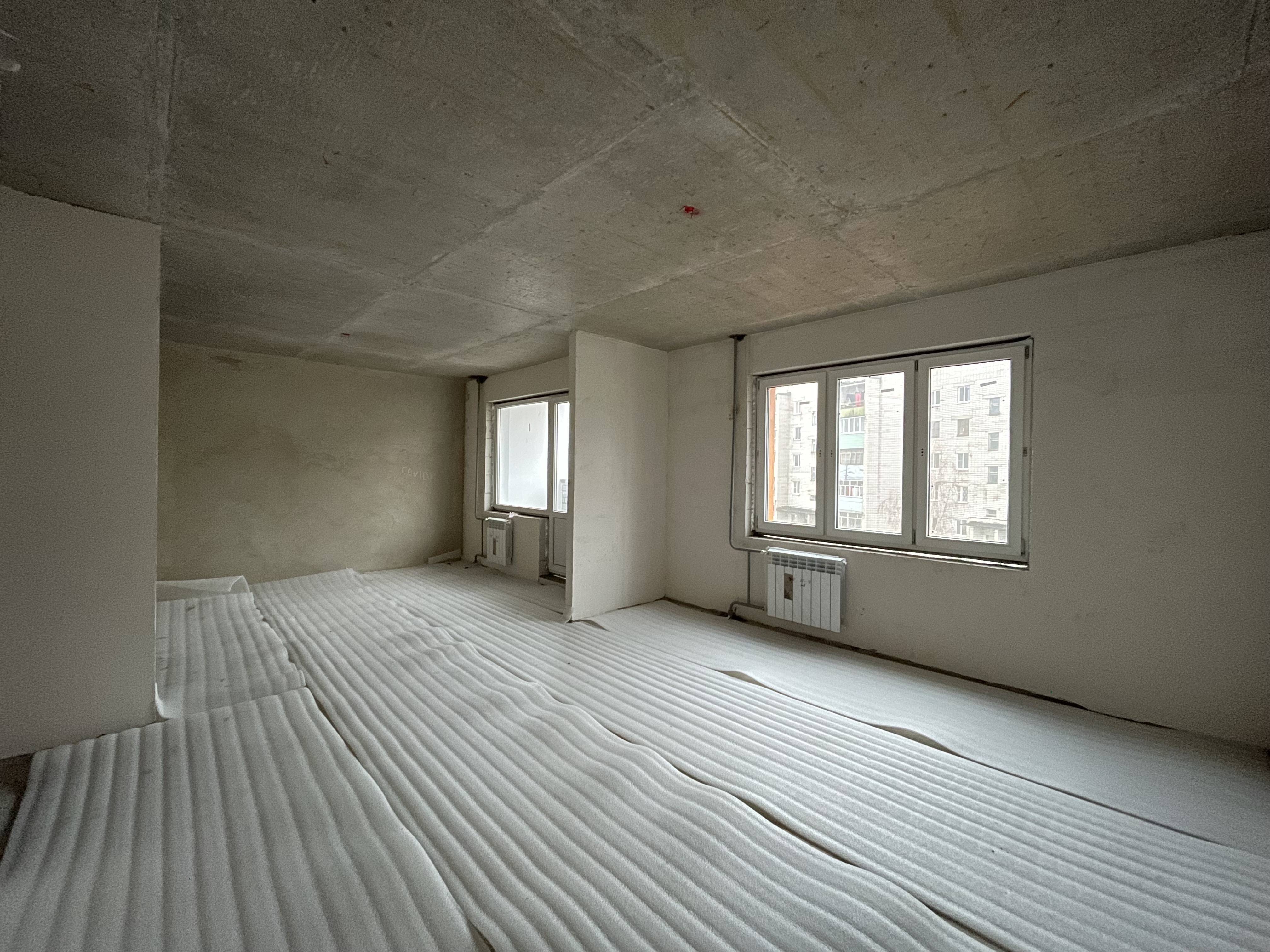

- ведется устройство полов в квартирах и в МОПах;
- ведется сборка коробов под электрощитовые в квартирах;
- начата установка входных дверей в квартирах;
- ведутся пуско-наладочные работы лифтов;

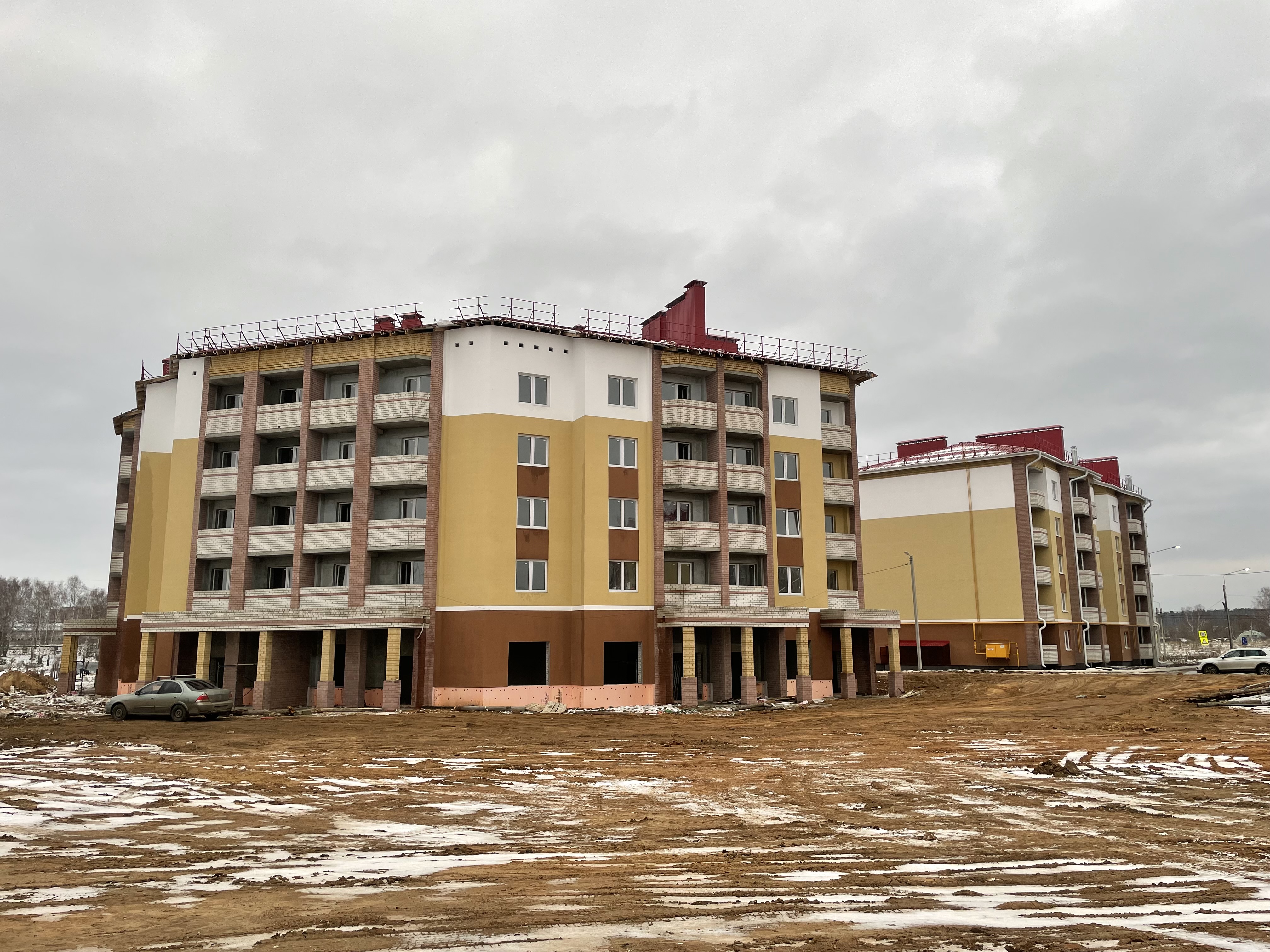

- ЖК "Акварели" на ул. С. Лазо, 5

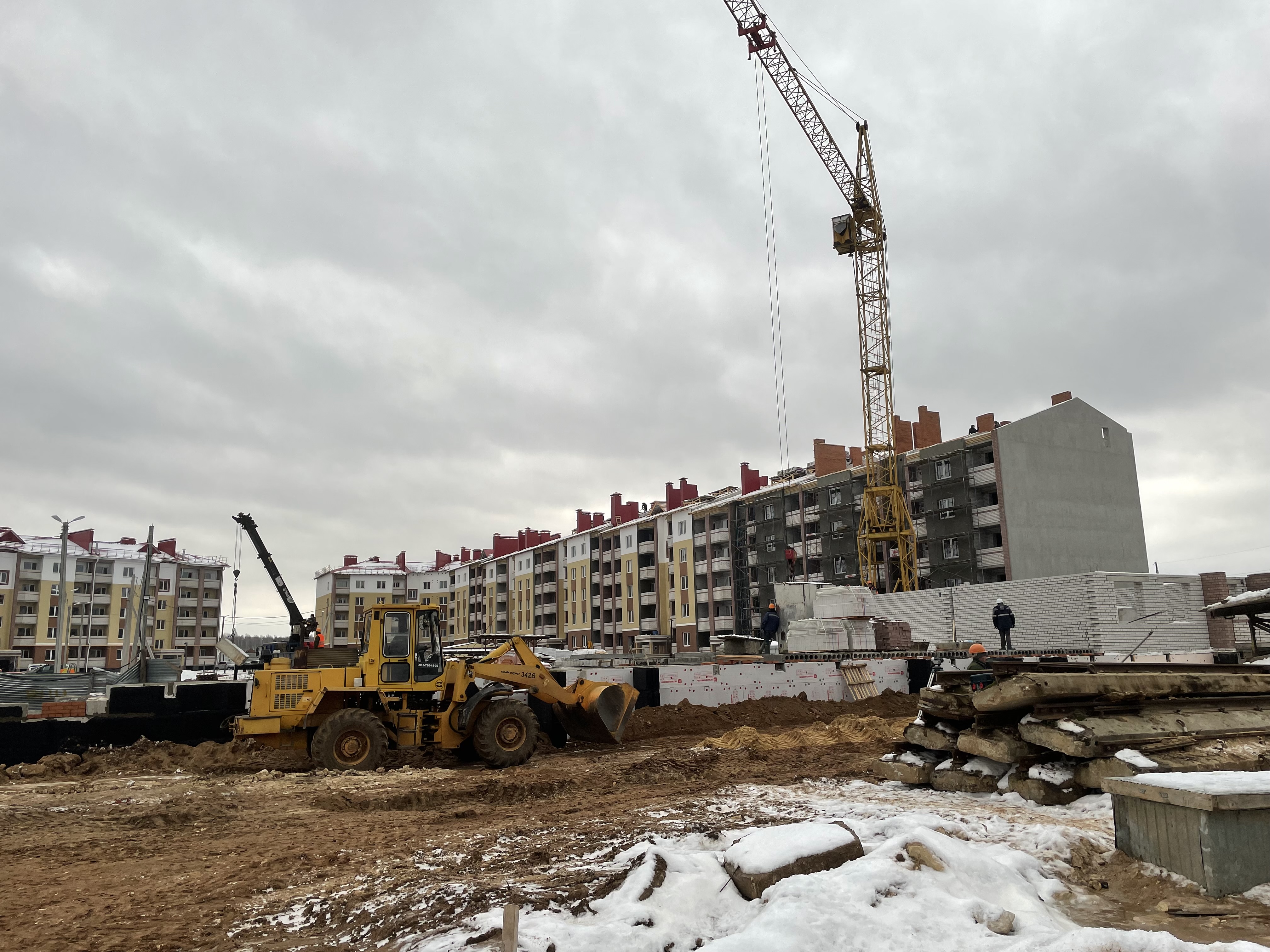

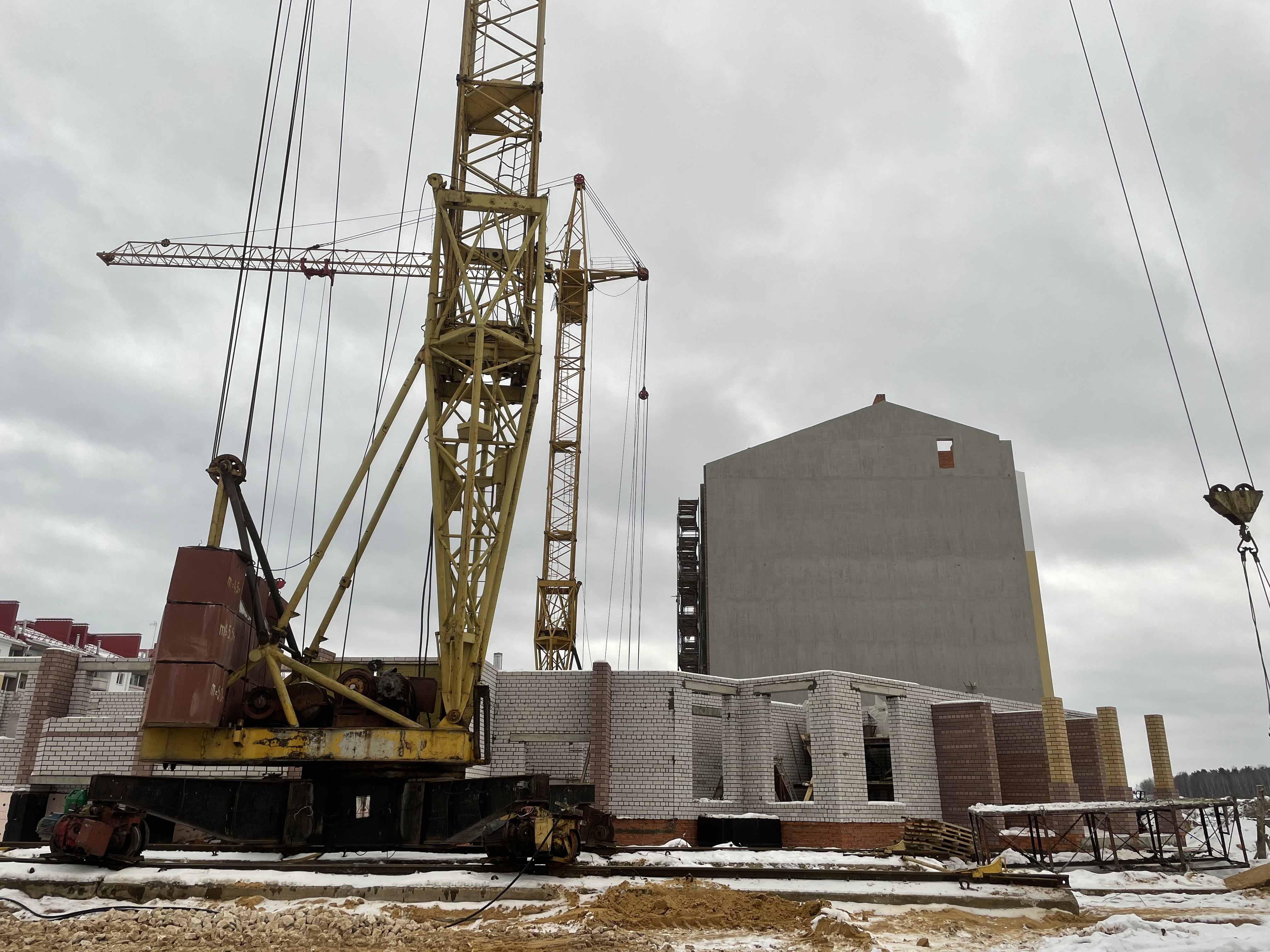

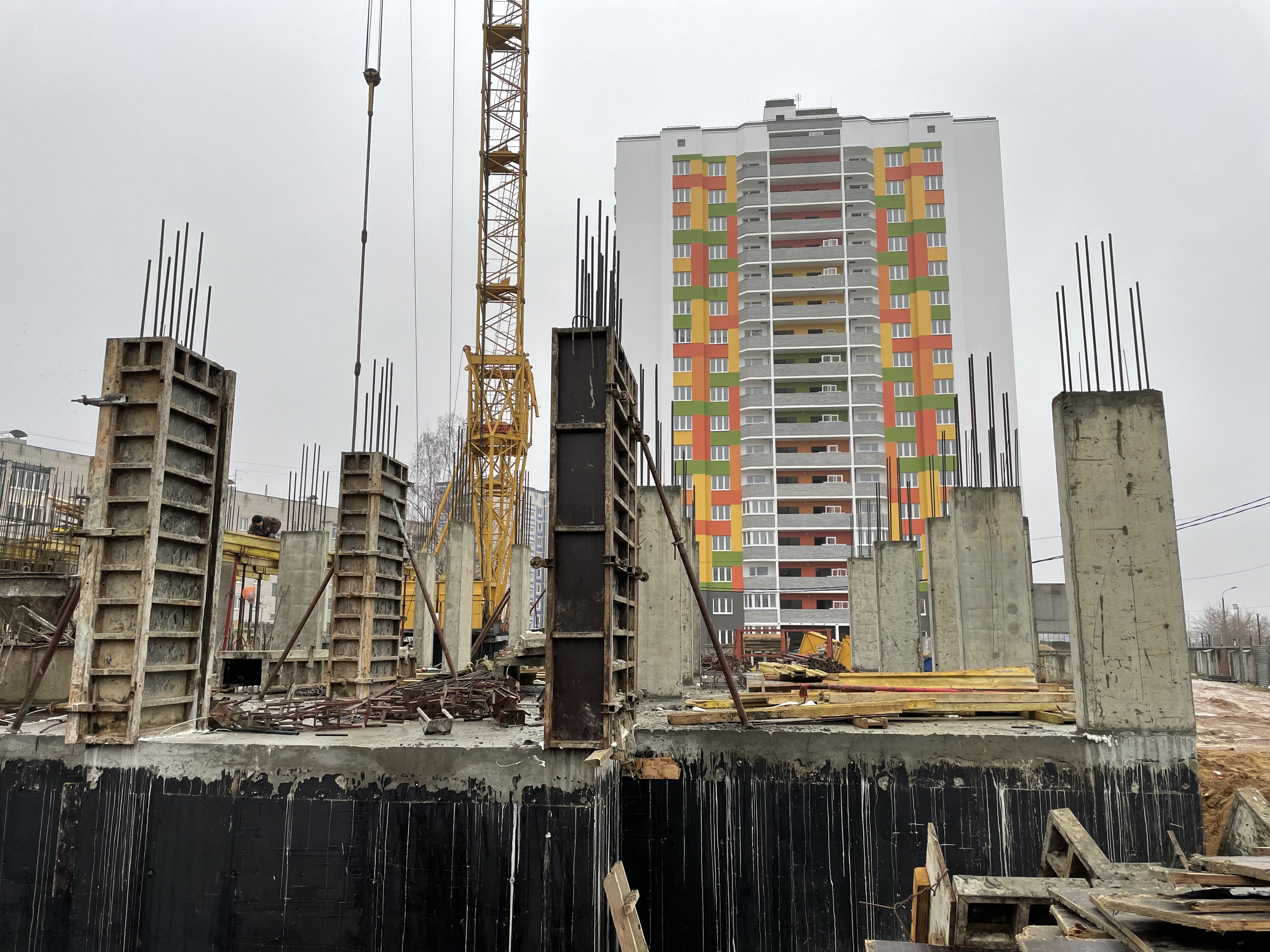

- завершен монтаж башенного крана;
- завершены работы по бетонированию стен 1 этажа;
- завершены работы по бетонированию половины перекрытия над первым этажом;

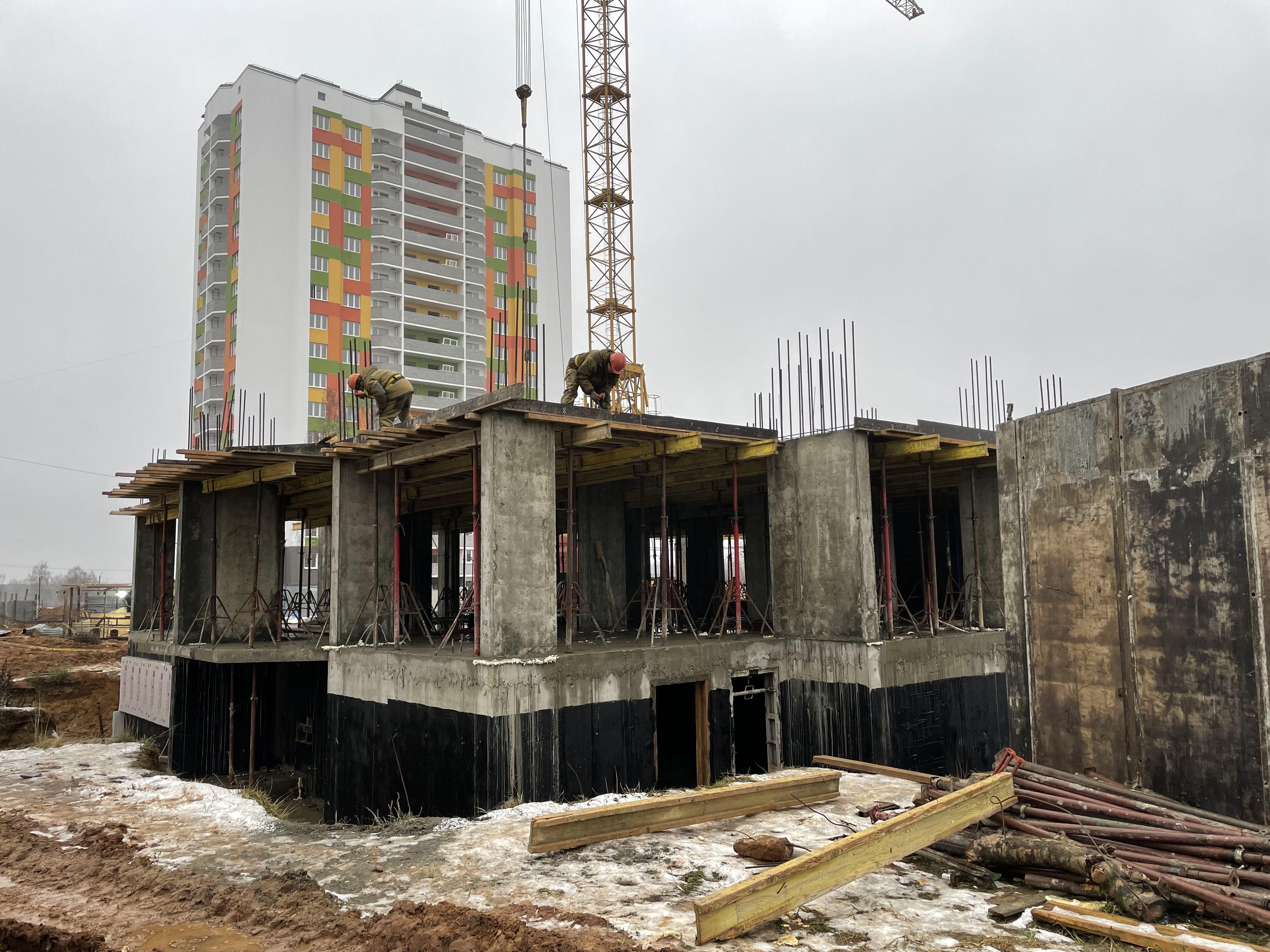

- устанавливается вторая часть опалубки перекрытия над первым этажом;

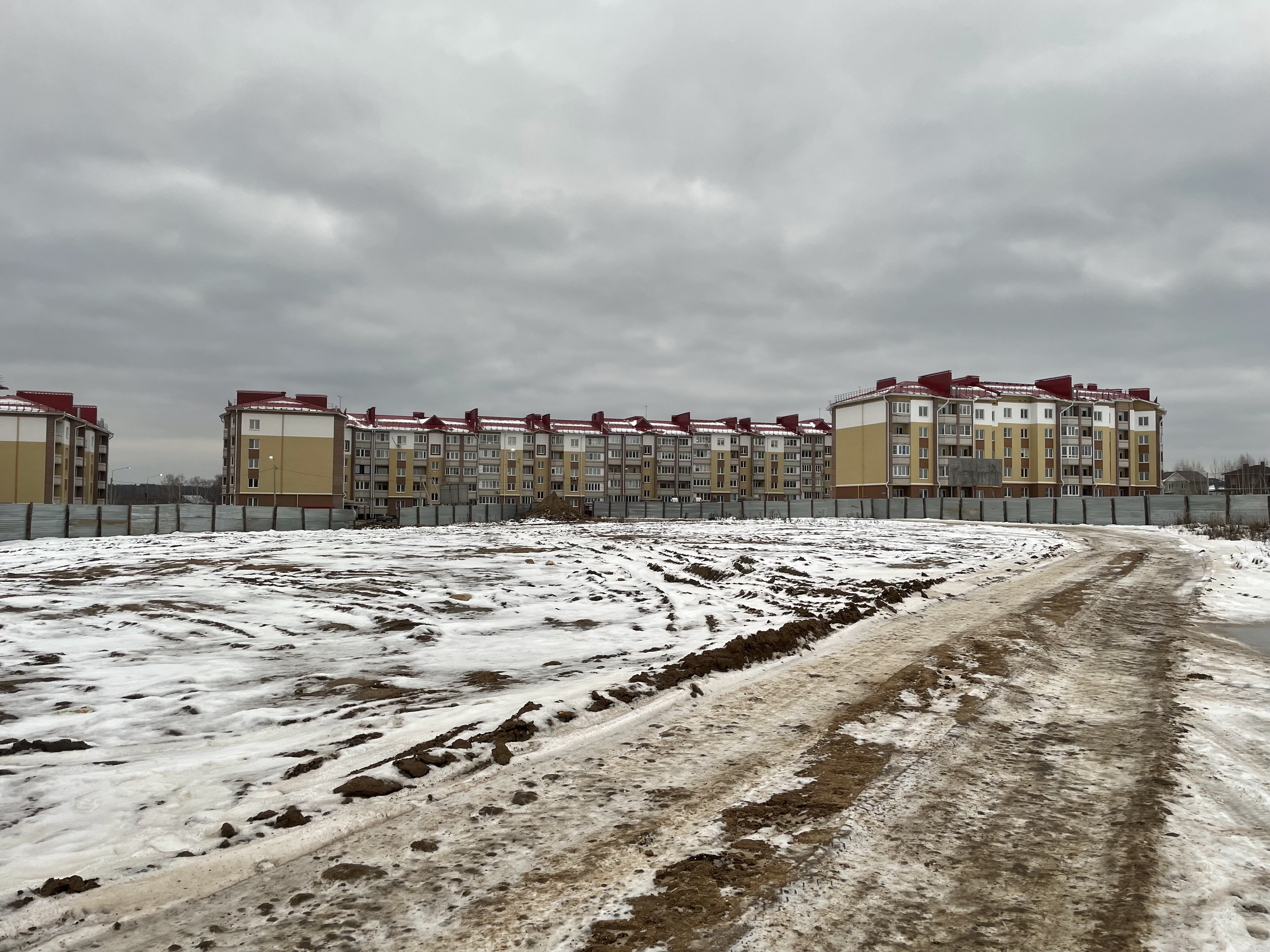

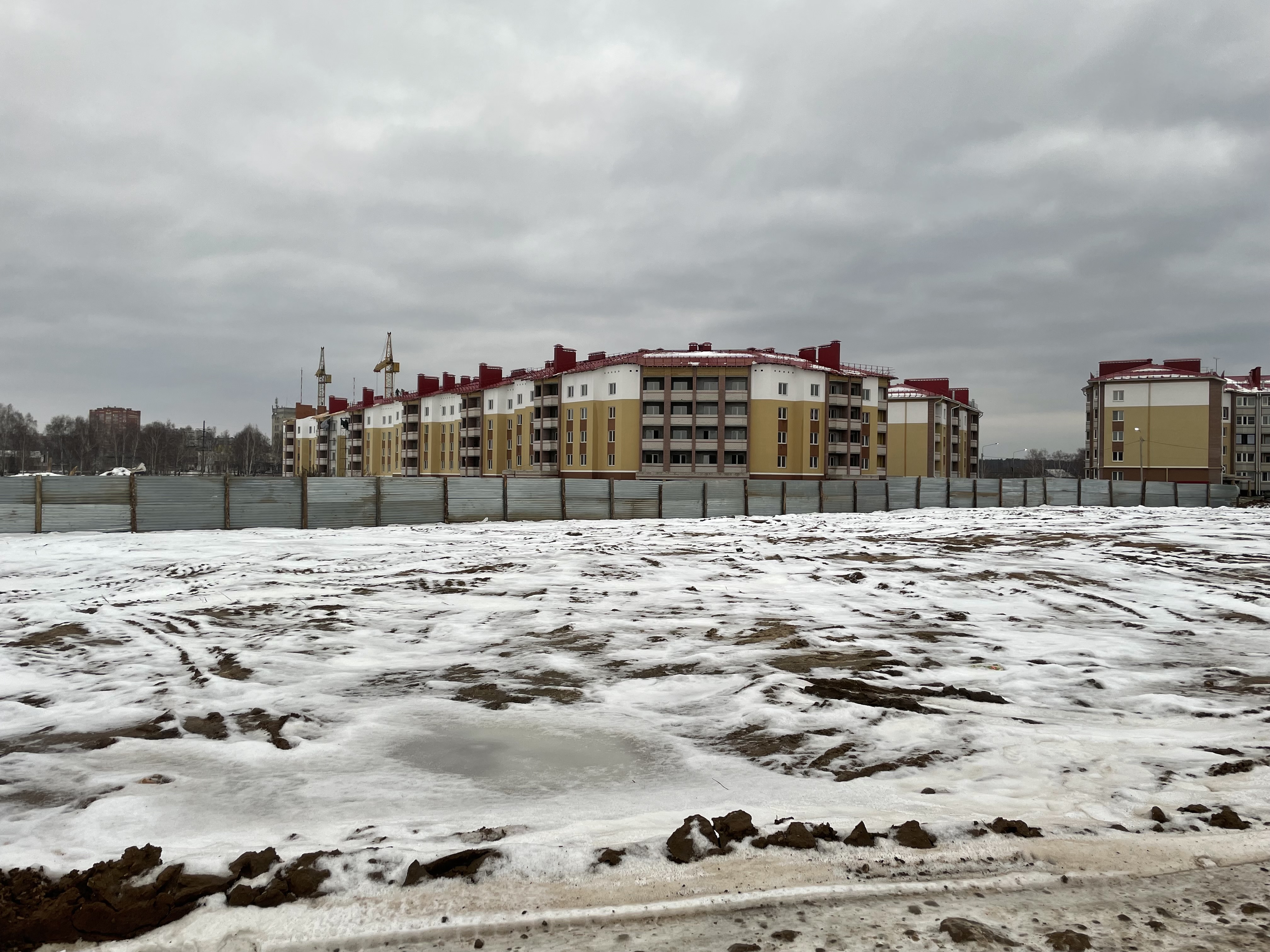

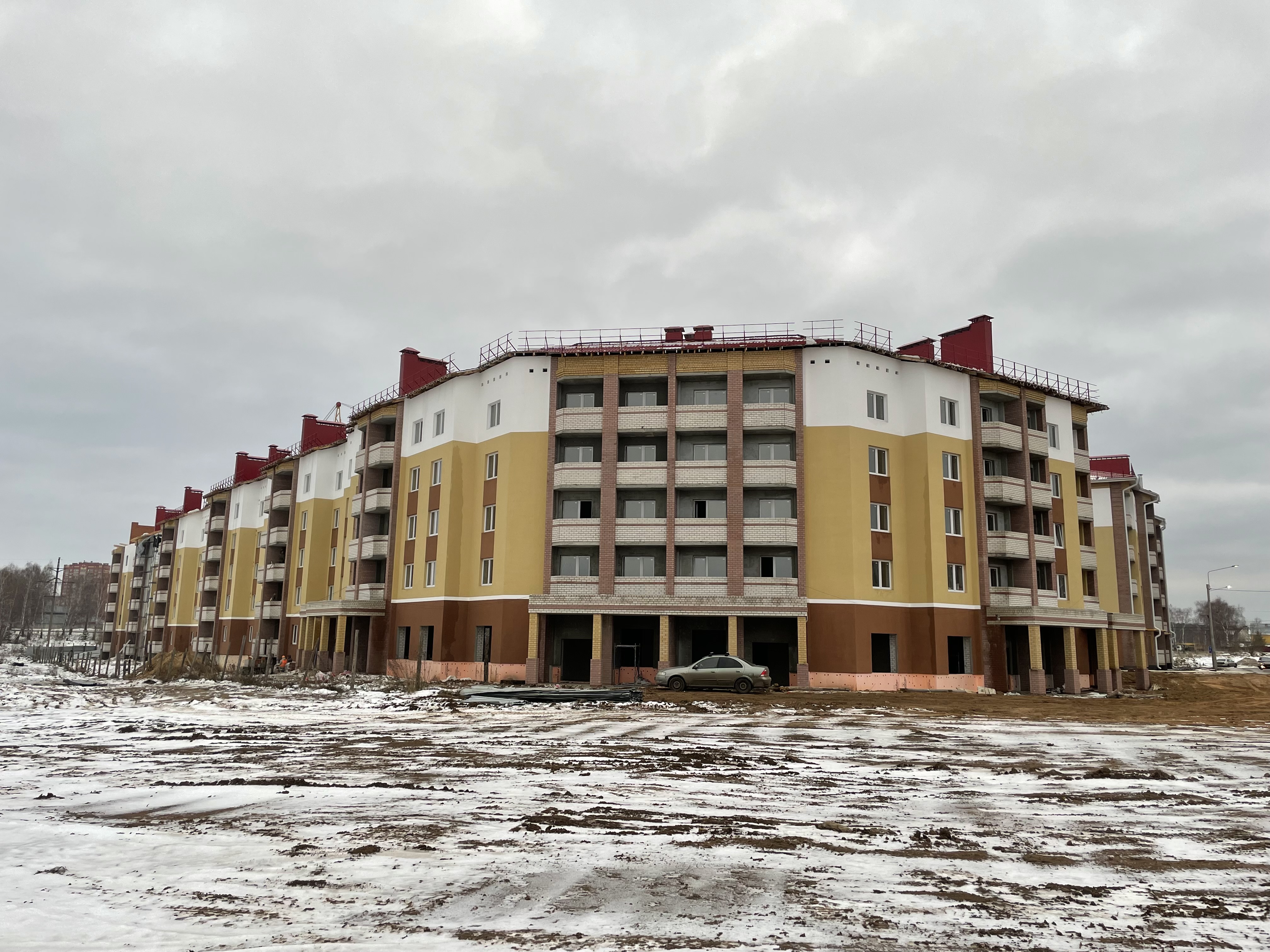

- ЖК "Парадный-1" 1 очередь строительства на ул. Аллея Победителей, 4
- завершен демонтаж временного ограждения строительной площадки;
- ведется благоустройство территории (устройство дорог, проездов, стоянок);

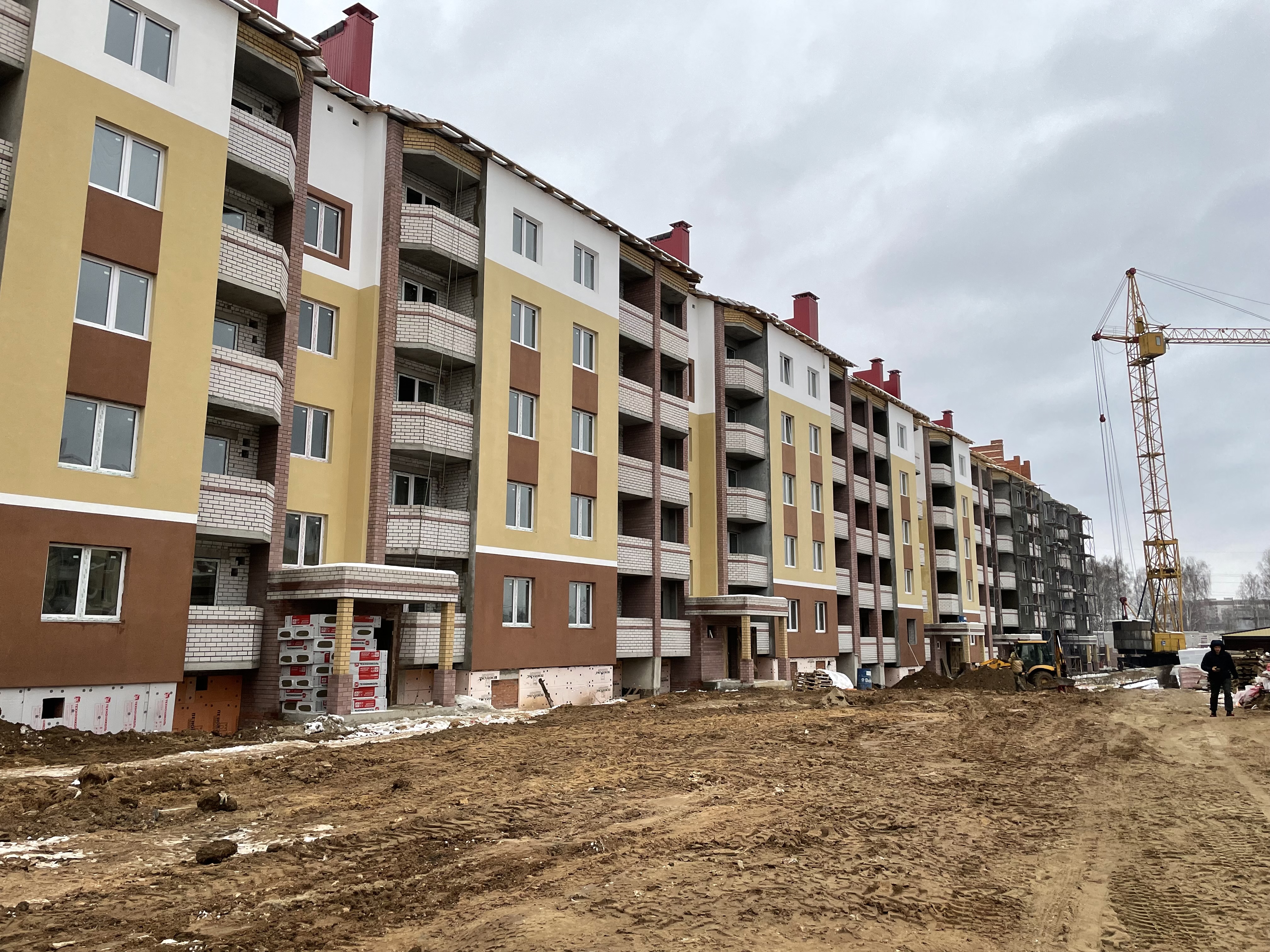

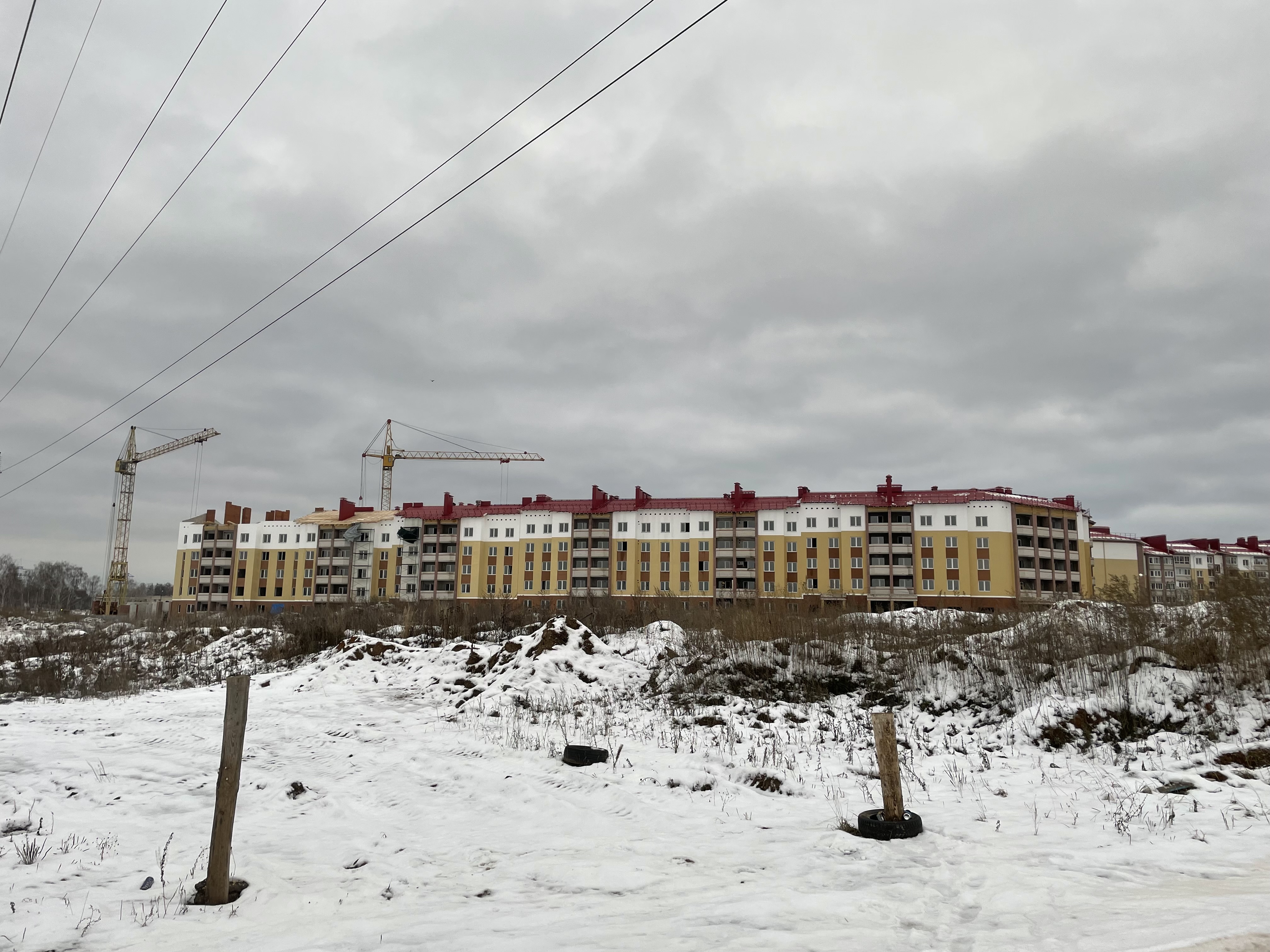

- завершаются кровельные работы;
- завершена покраска и утепление фасадов в 1,2,3,4,5 секциях;
- продолжается покраска и утепление фасадов в 6-7 секциях;

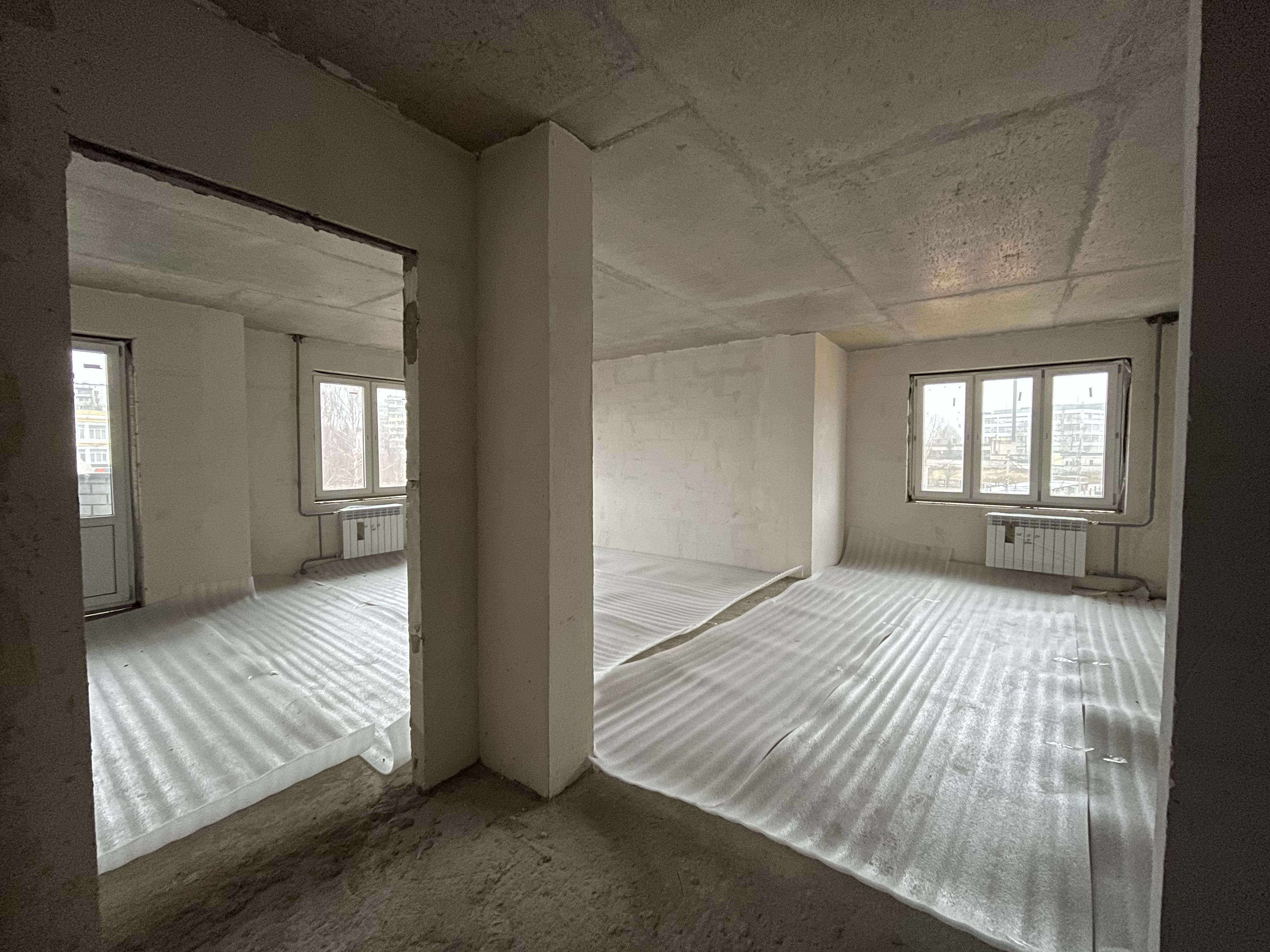

- продолжается внутренняя отделка: штукатурные работы в квартирах, малярные работы в местах общего пользования, устройство стяжки в квартирах;
- ЖК "Парадный-1" 2 очередь строительства на ул. Аллея Победителей, 4

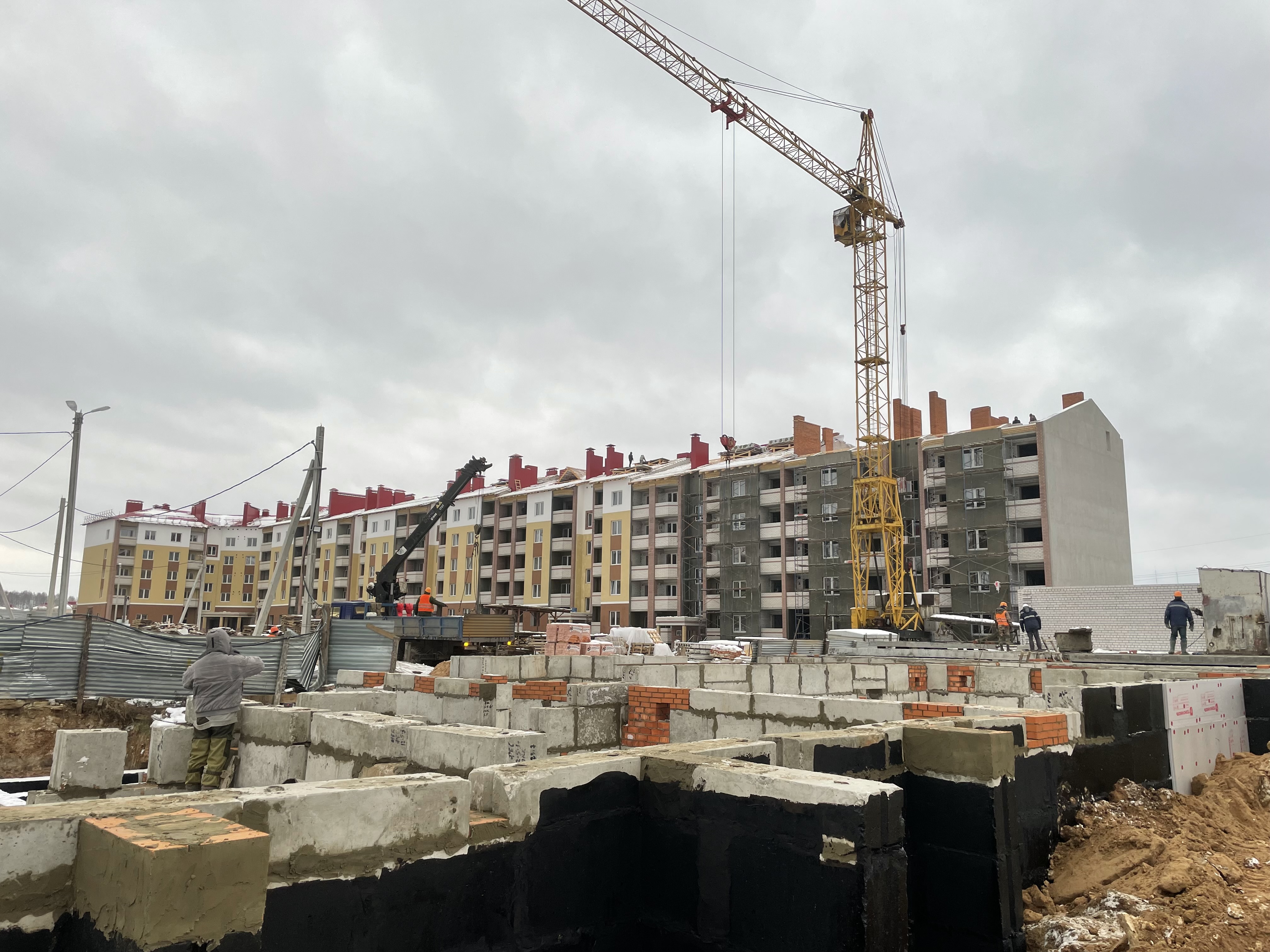

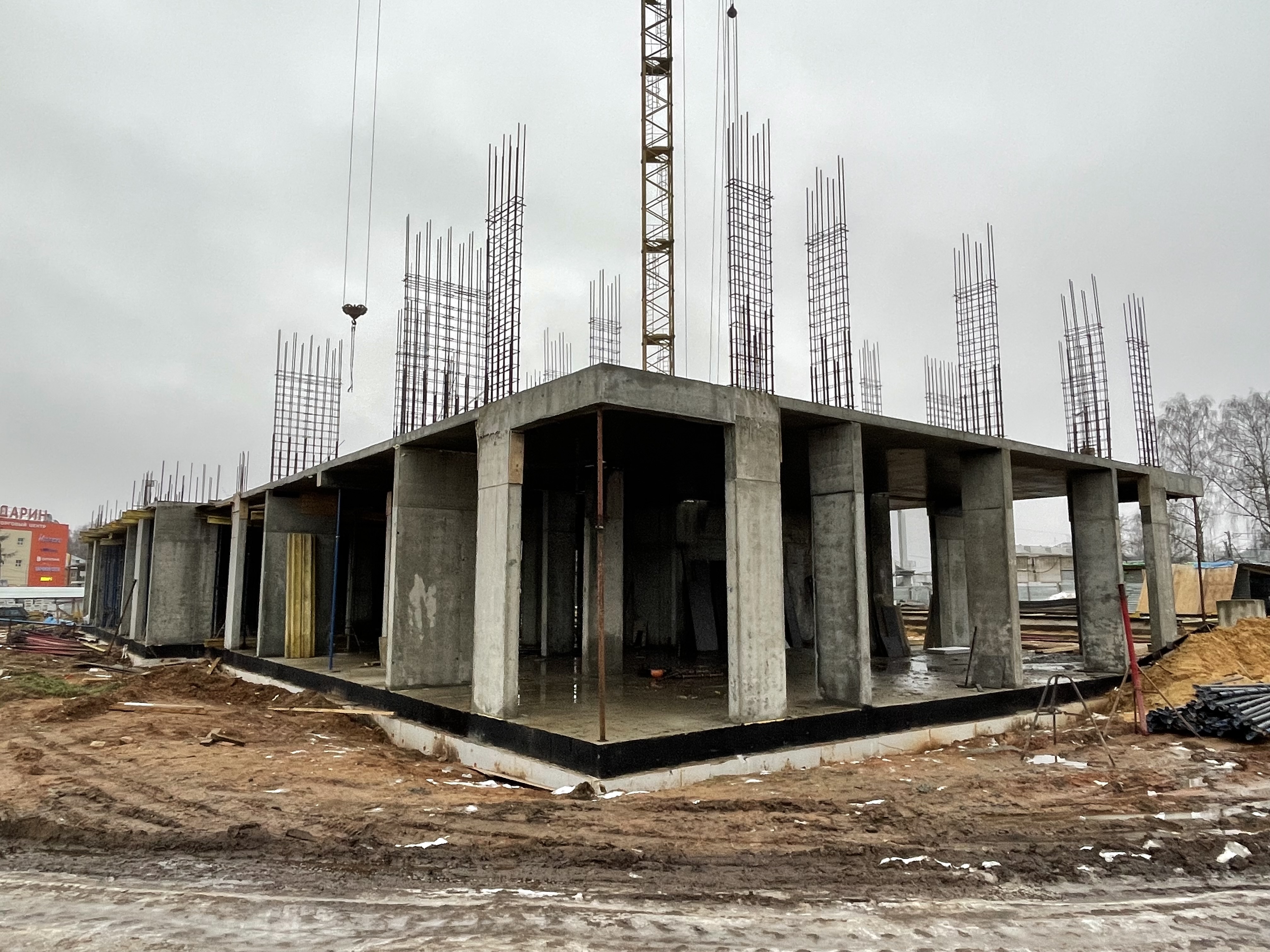

- завершены фундаменты всех 6 секций дома;
- завершены стены подвала в 8,9,10,11,12 секциях
- ведется возведение стен подвала 13 секции;
- завершено перекрытие подвала в 8,9,10,11 секциях;

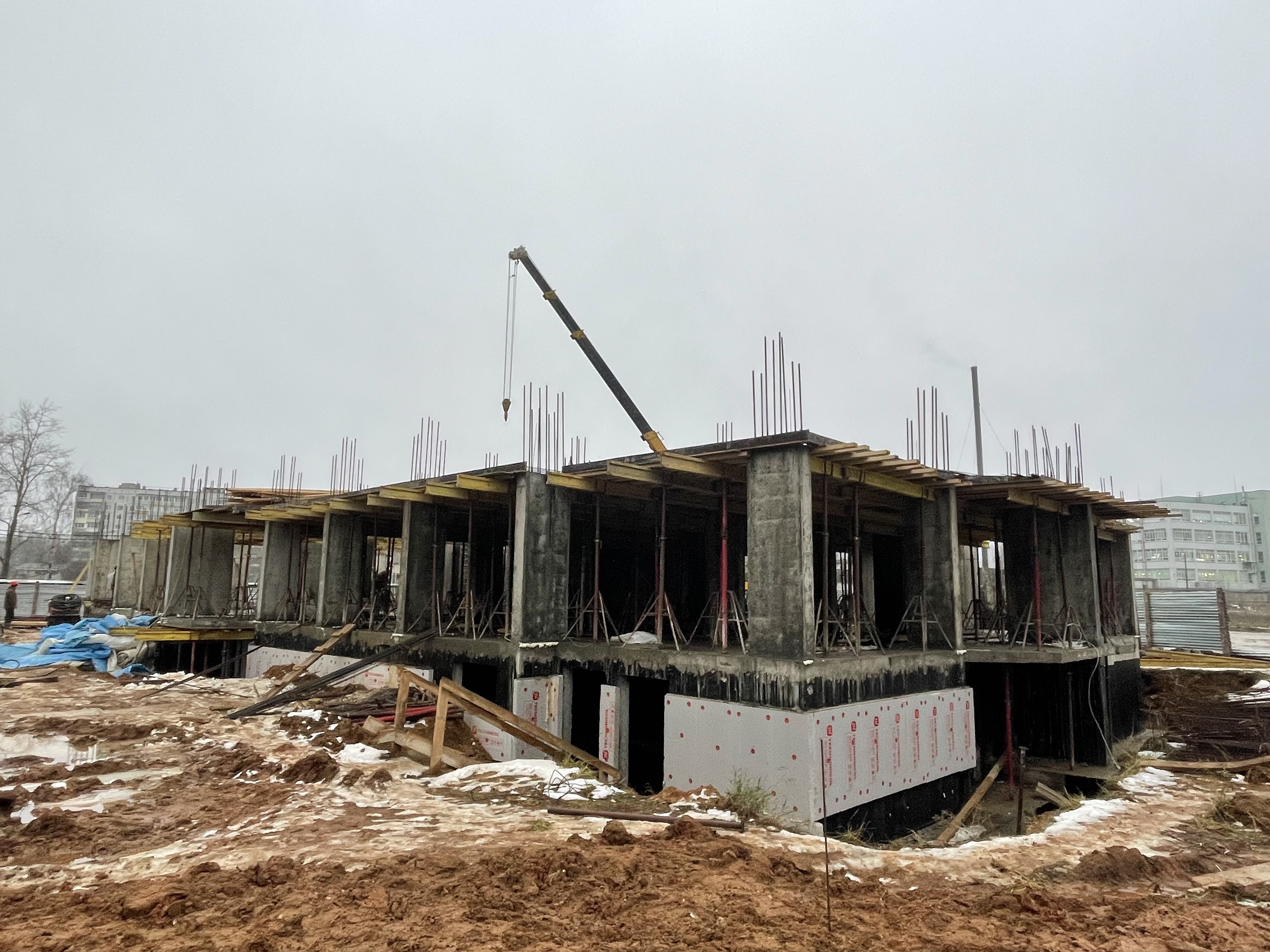

- завершен монтаж стен 1 этажа в 8,9 секциях
- ведутся работы по устройству стен 1 этажа в 10 подъезде;
- ведутся работы по перекрытию 1 этажа в 8 подъезде;
- ЖК "Панорама" на площади Победителей, 4
- ведутся работы по устройству временного электроснабжения;
- ведутся работы по устройству временного водосн6абжения

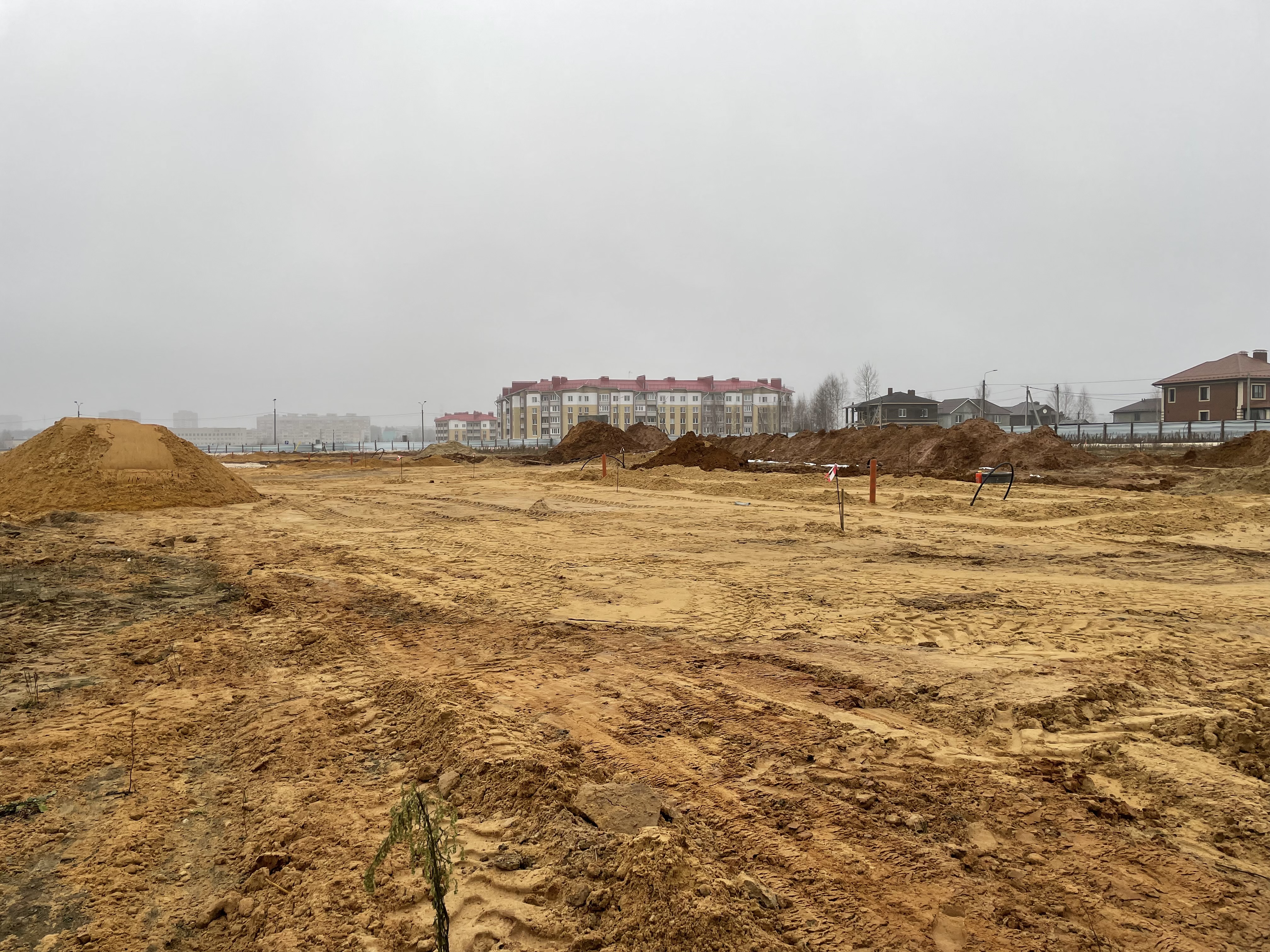

- ведутся работы по заключению договоров с подрядными организациями на устройство котлована;
- ЖК "Держава в Славном" на ул. 9 мая, 8

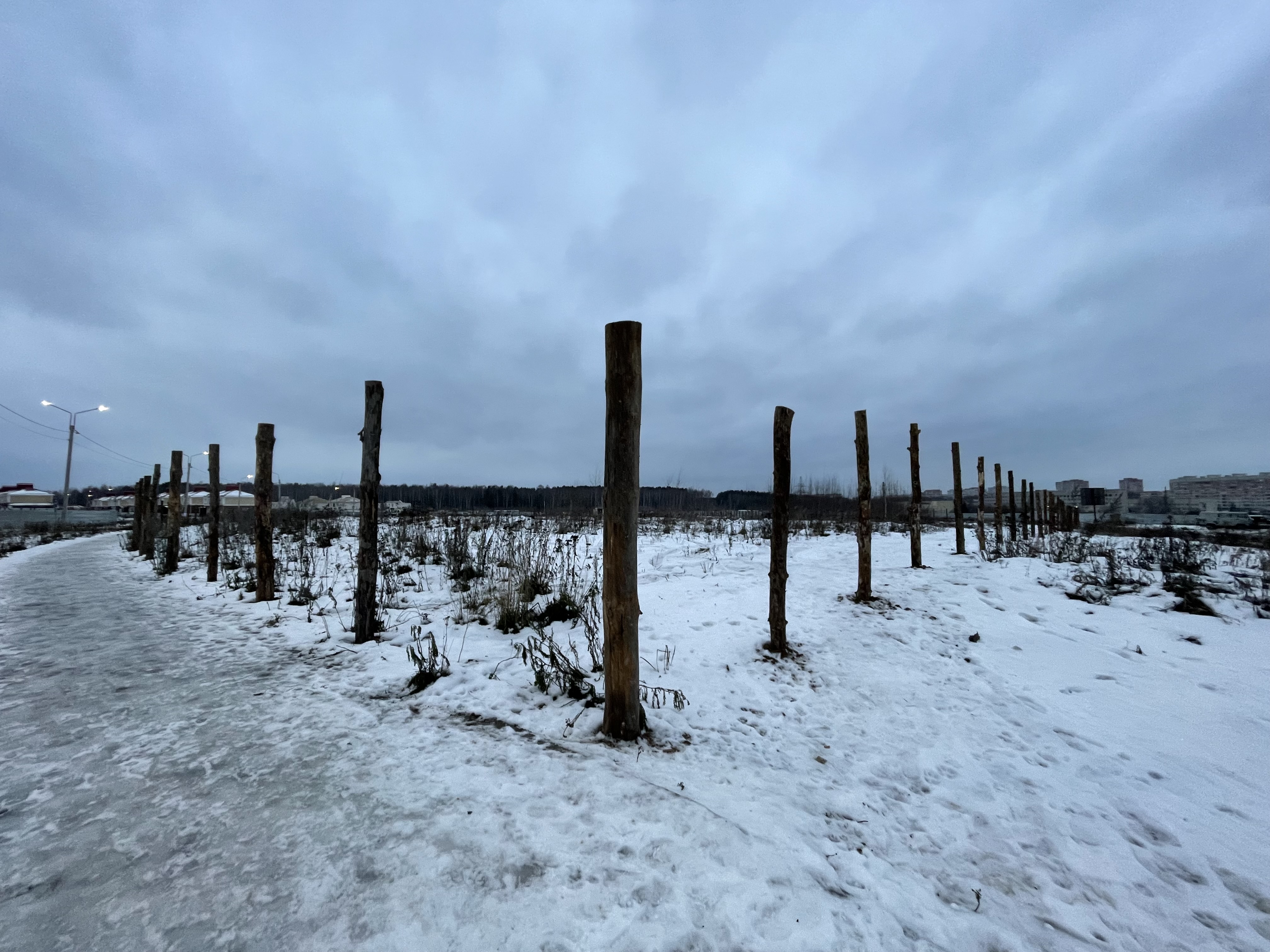

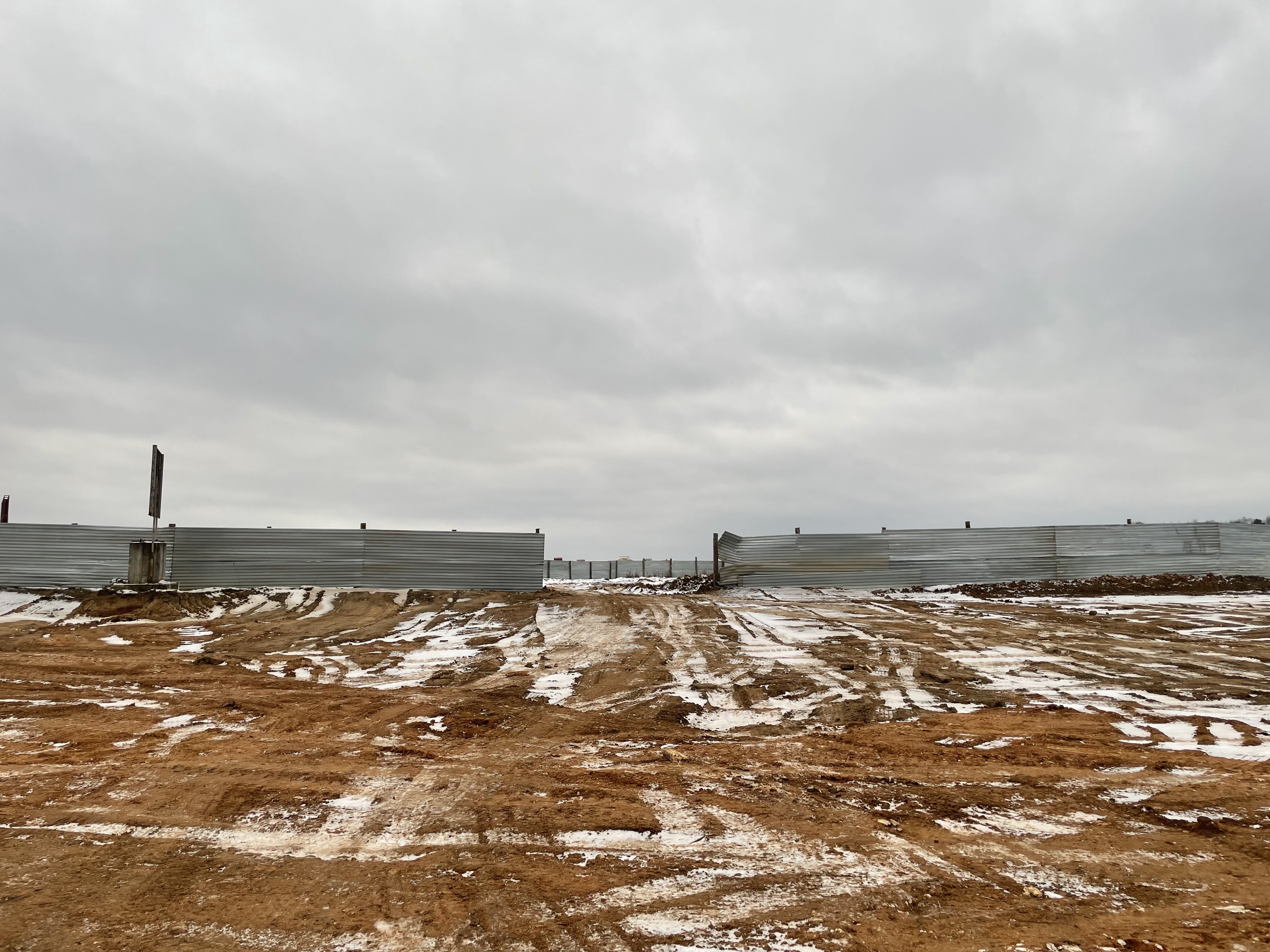

- ведется установка временного ограждения и ворот строительной площадки;
- начата планировка территории;
Таунхаусы очередь 6Д (ул. Мартынова 1, 2, 3, 4, 5, 6, 7, 8, 9, 10, 12)

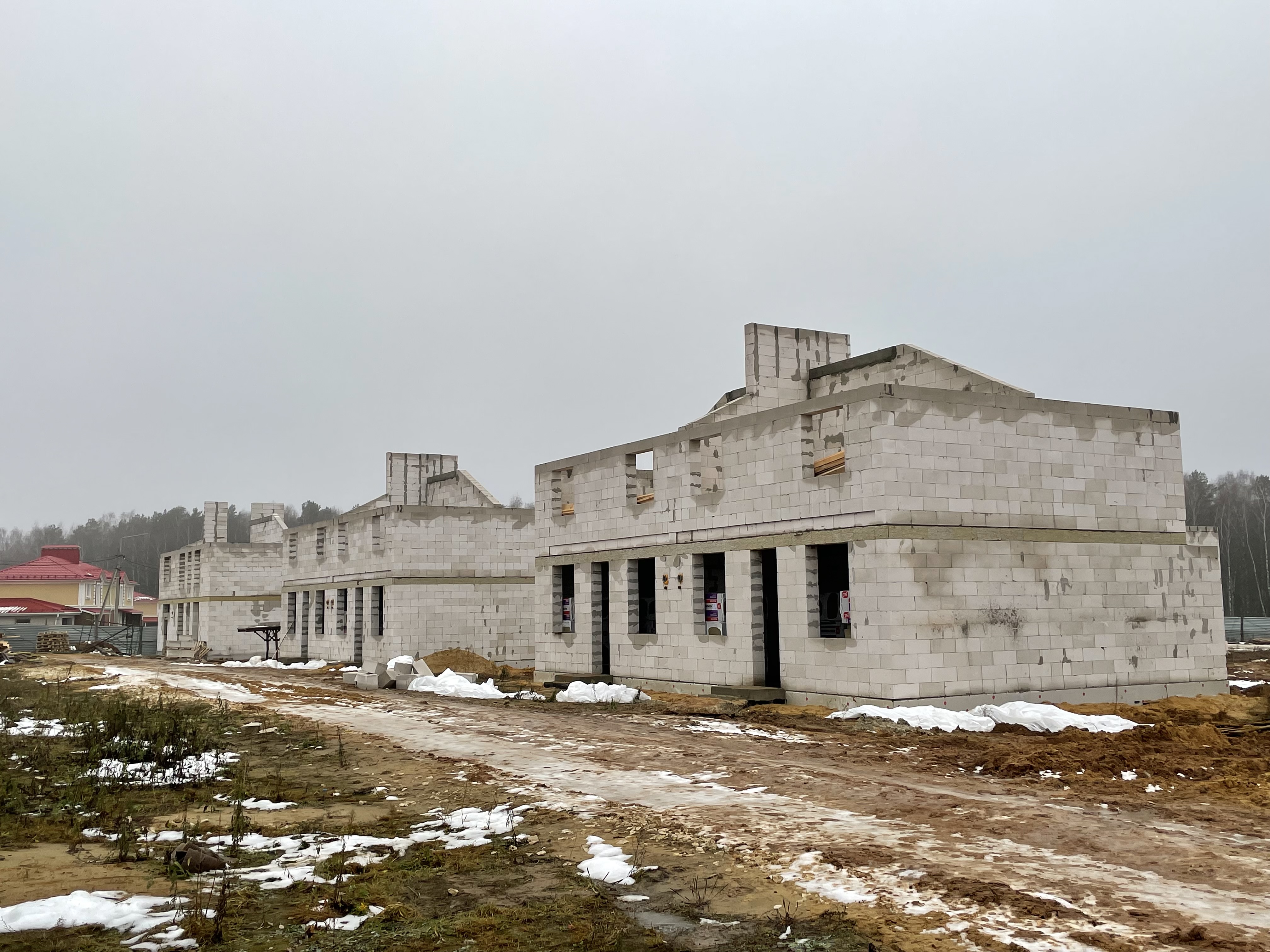

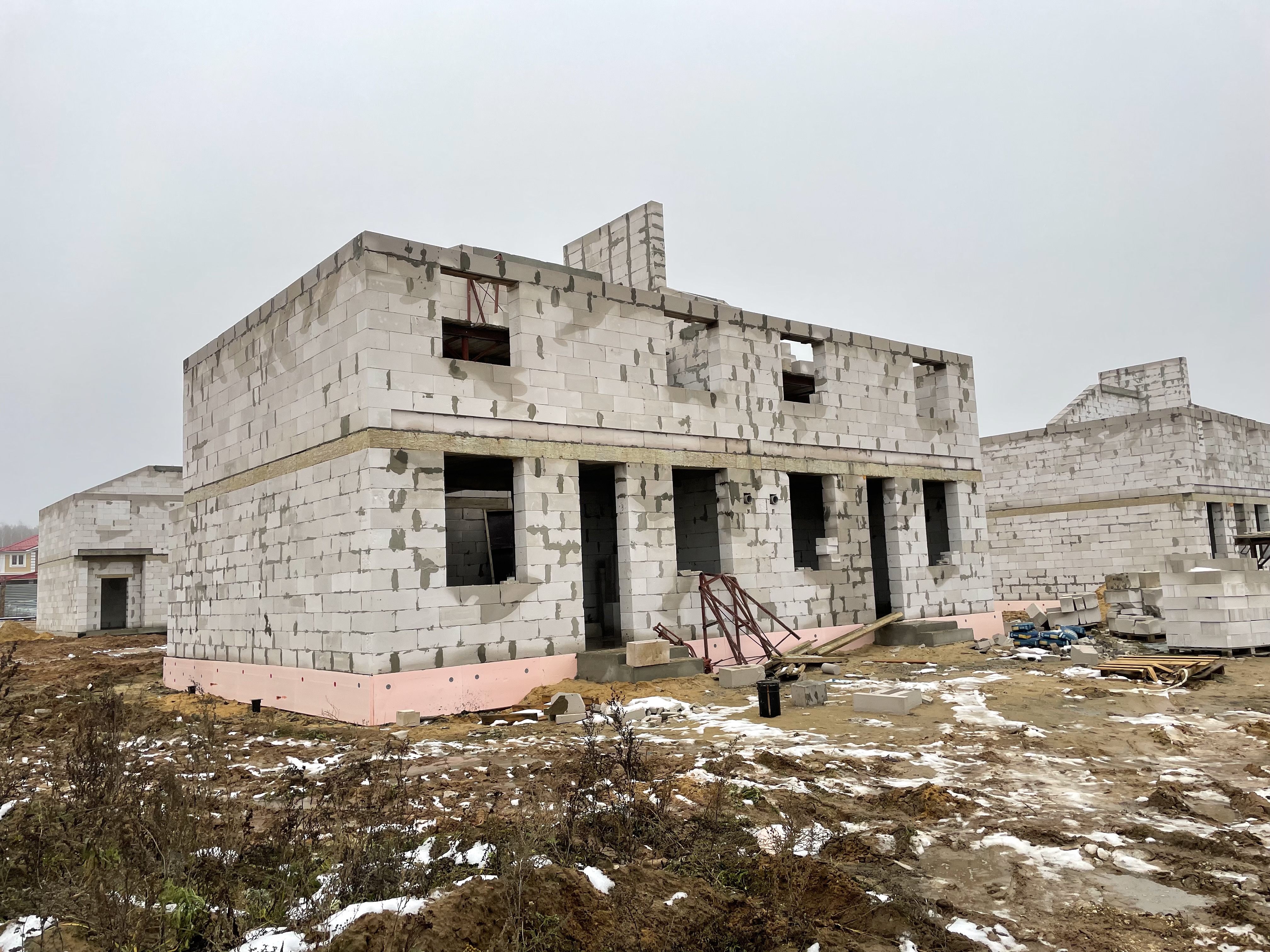

- завершено устройство фундаментов всех домов;

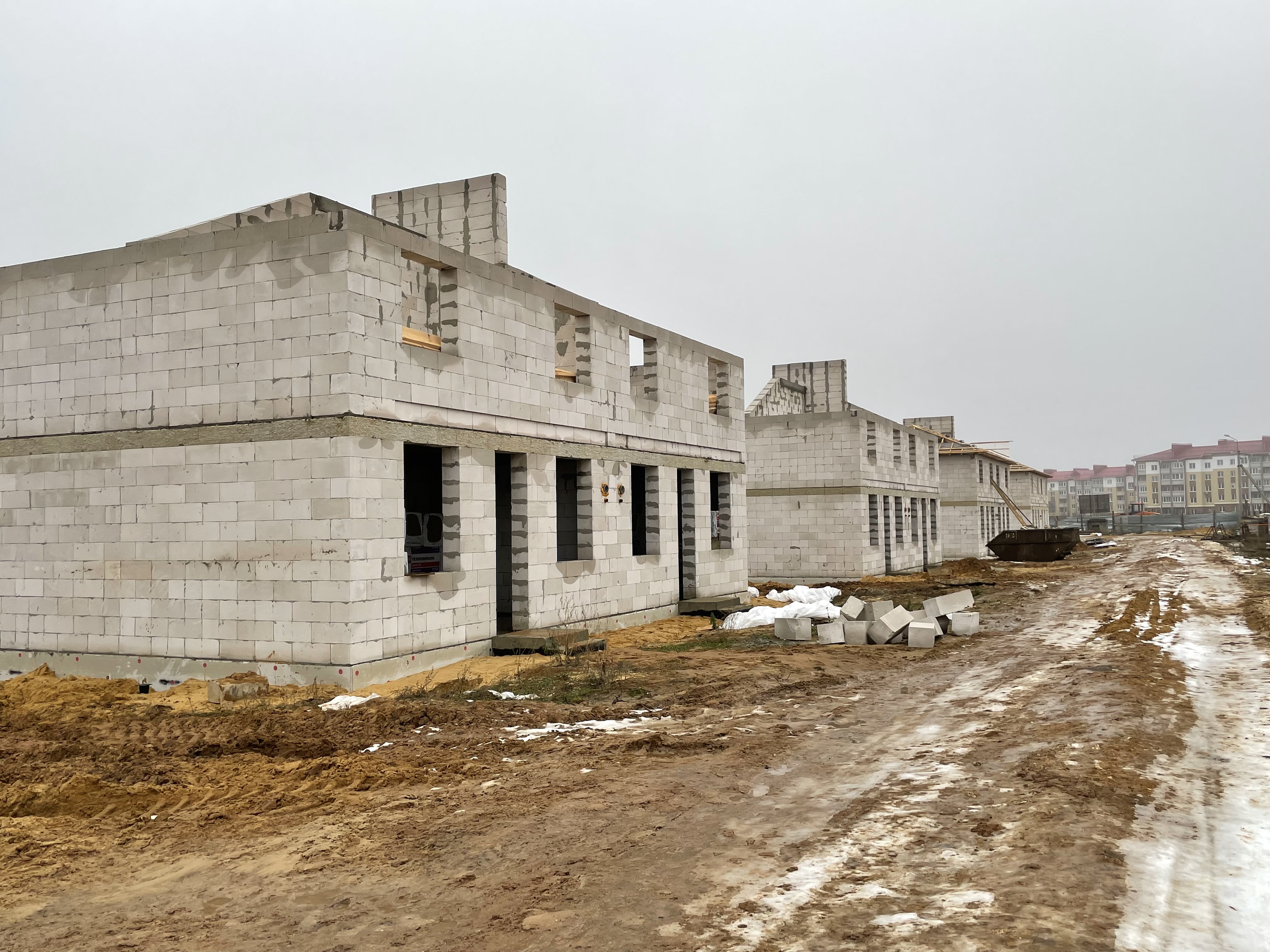

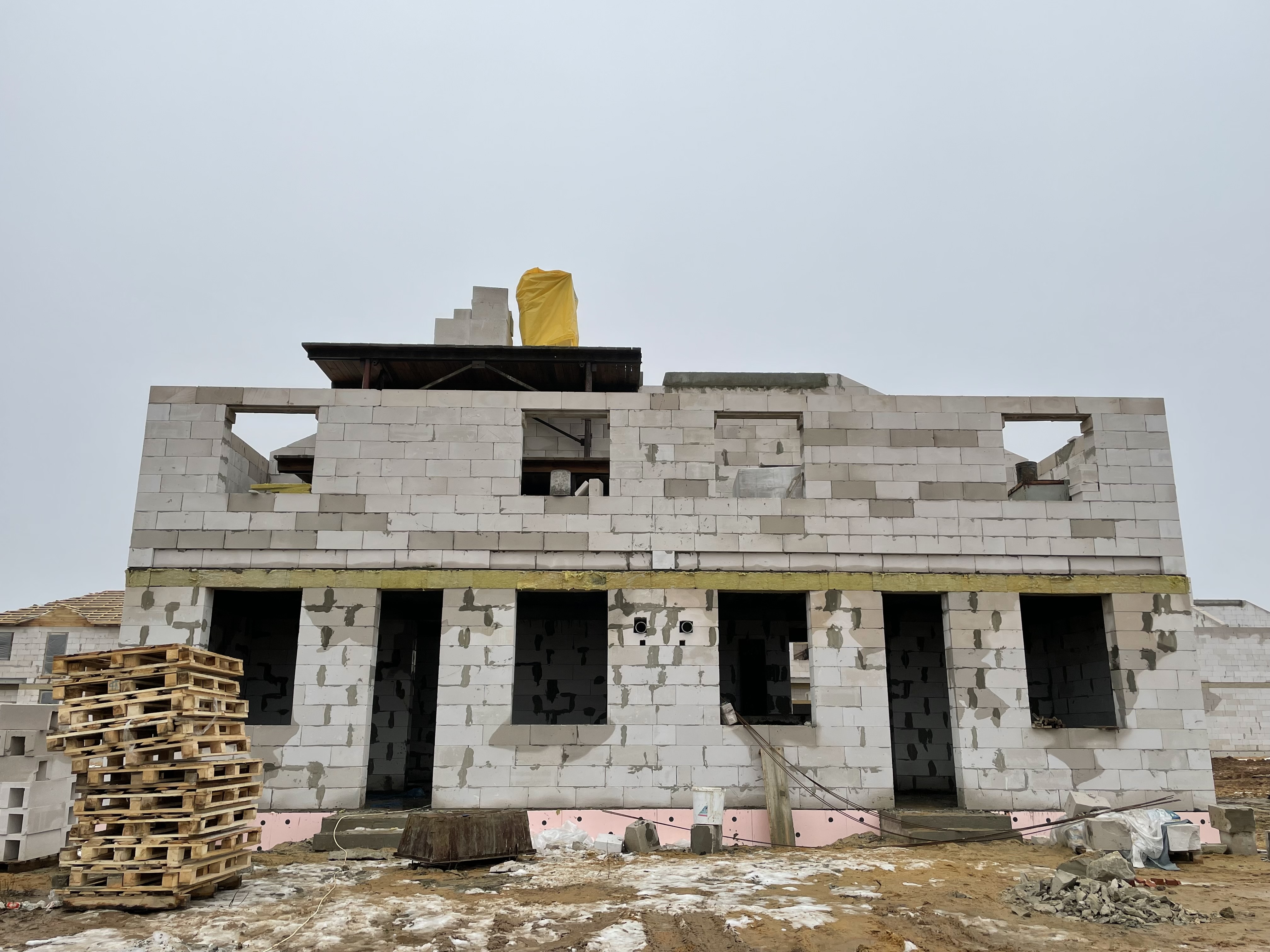

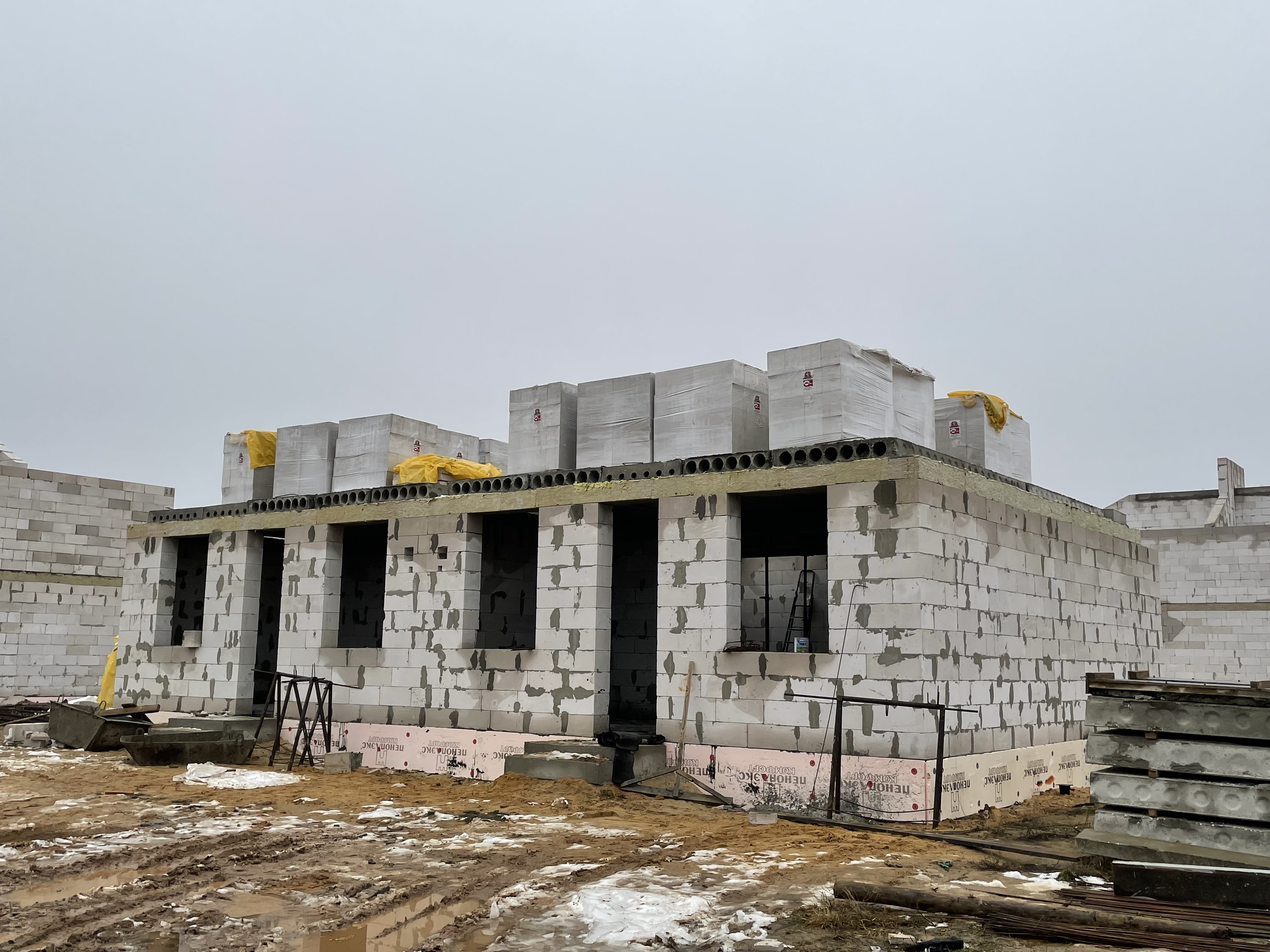

- завершены стены 1-2 этажа 9 домов;
- завершено устройство входных групп на всех входах;
- ведется кладка наружных стен 2 этажа 1 дома;
- выполнены перекрытия на всех домах;
- ведется подготовка договоров с подрядными организациями по подключению газопровода к домам и автодороге в районе домов;

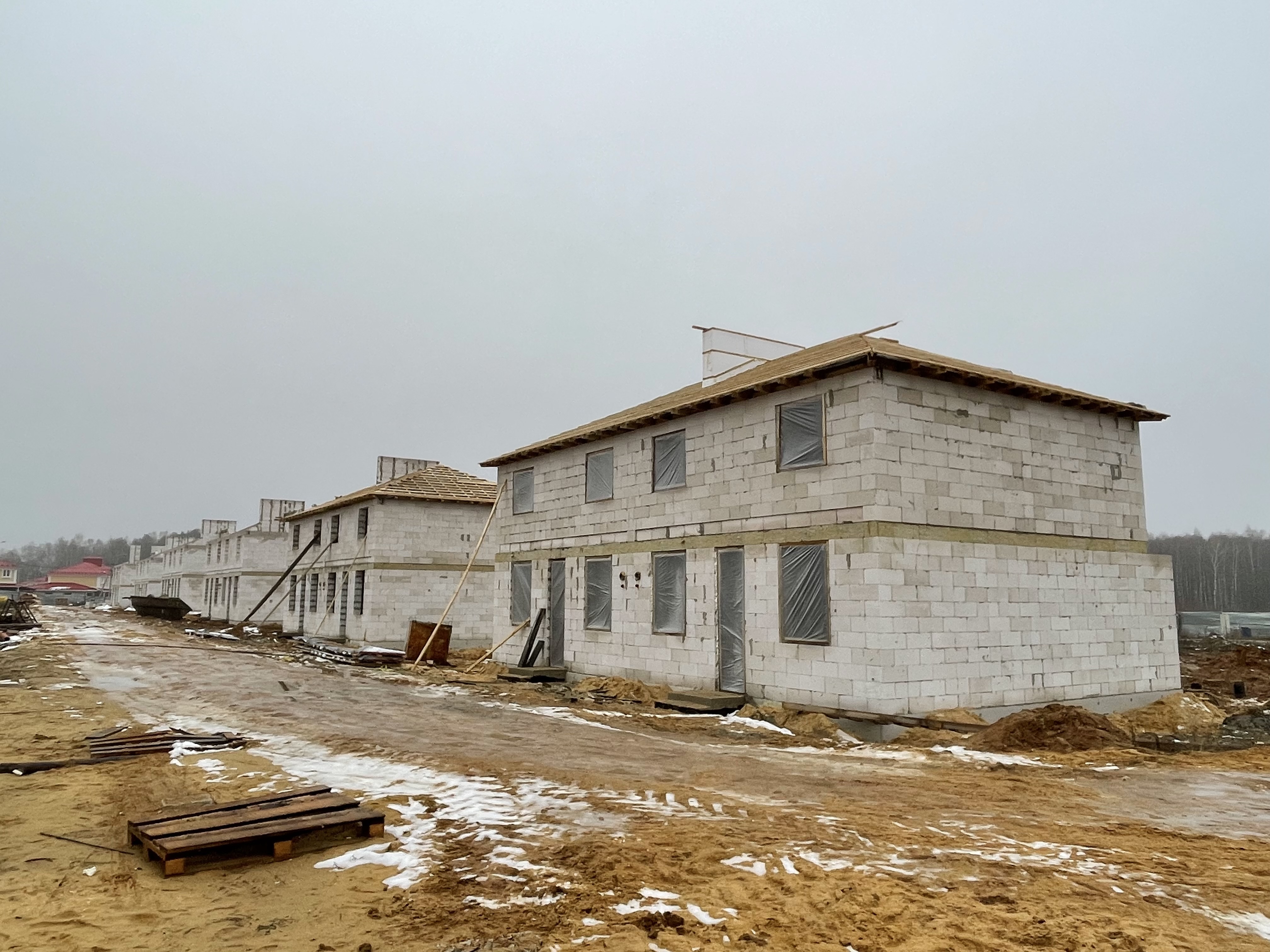

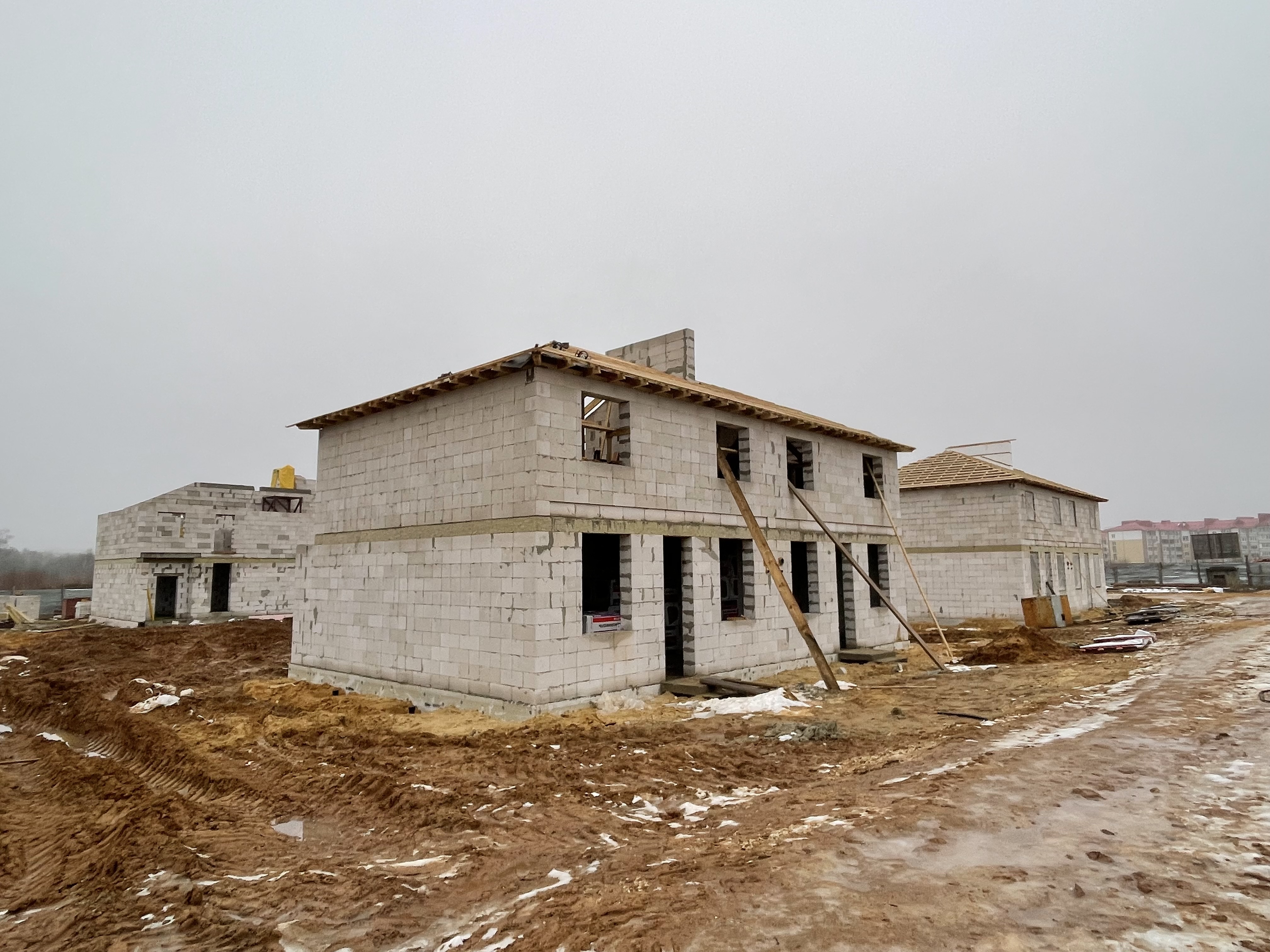

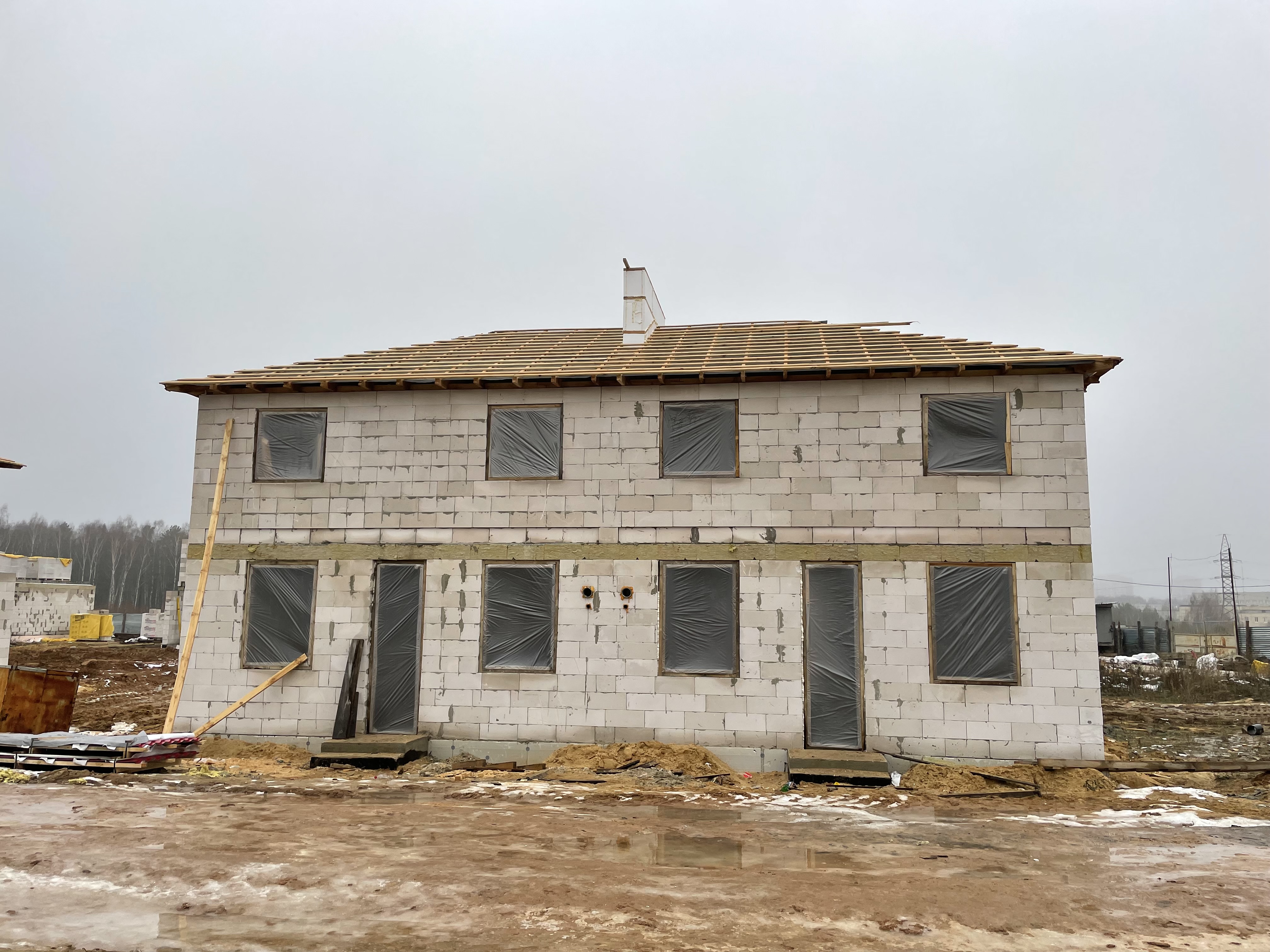

- на 2 домах выполнена стропильная система с пленкой и обрешёткой;
- ведется внутренняя отделка 1 дома.
Таунхаусы очередь 5К (ул. Конькова 5, 7, 9, 11, ул. Шпагина 2, 3, 4, 5, 6, 7, 8, 9)

- завершена установка временного ограждения;

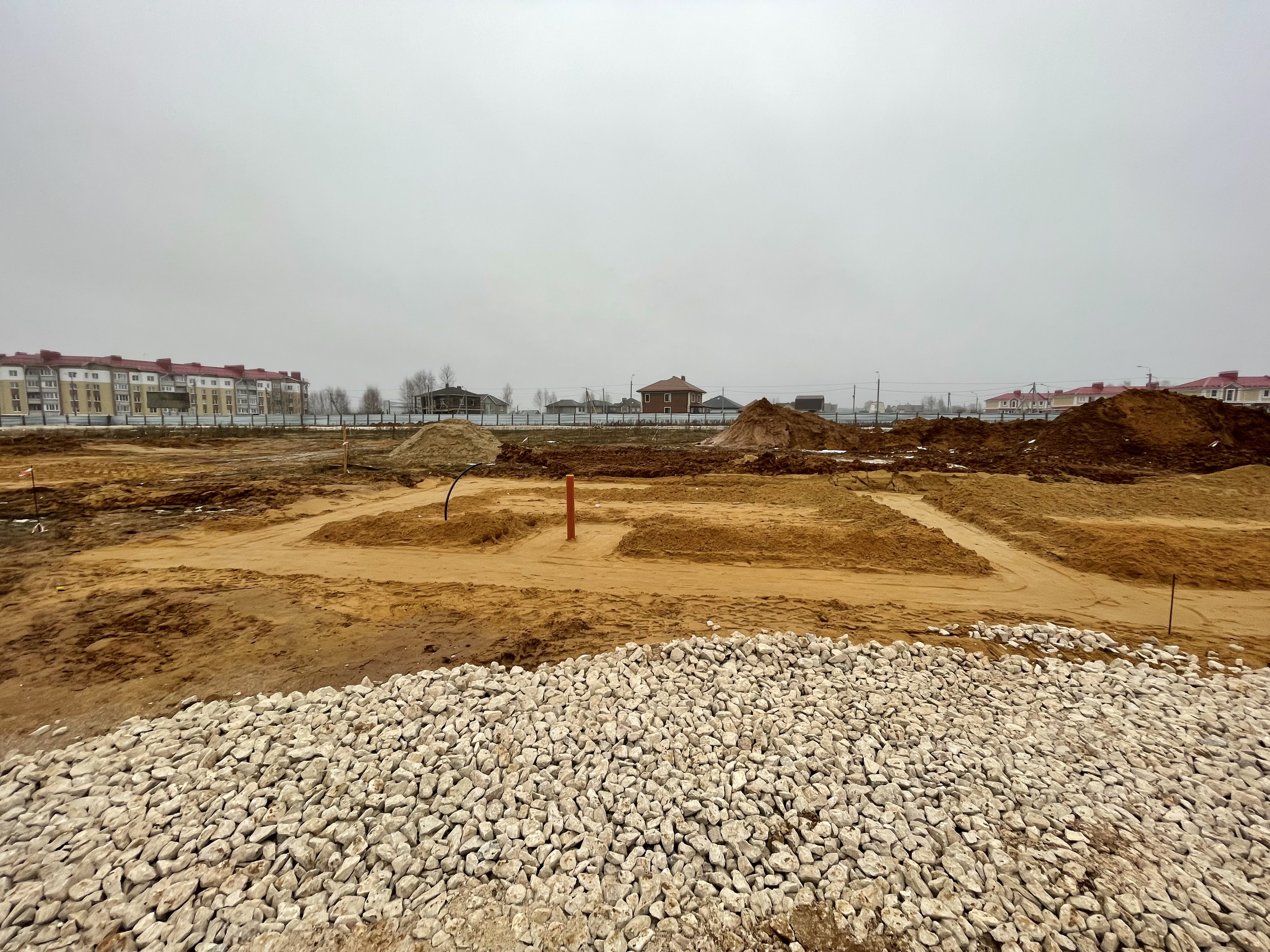

- сделана разбивка домов;
- выполнены придомовые коммуникации 4 домов;

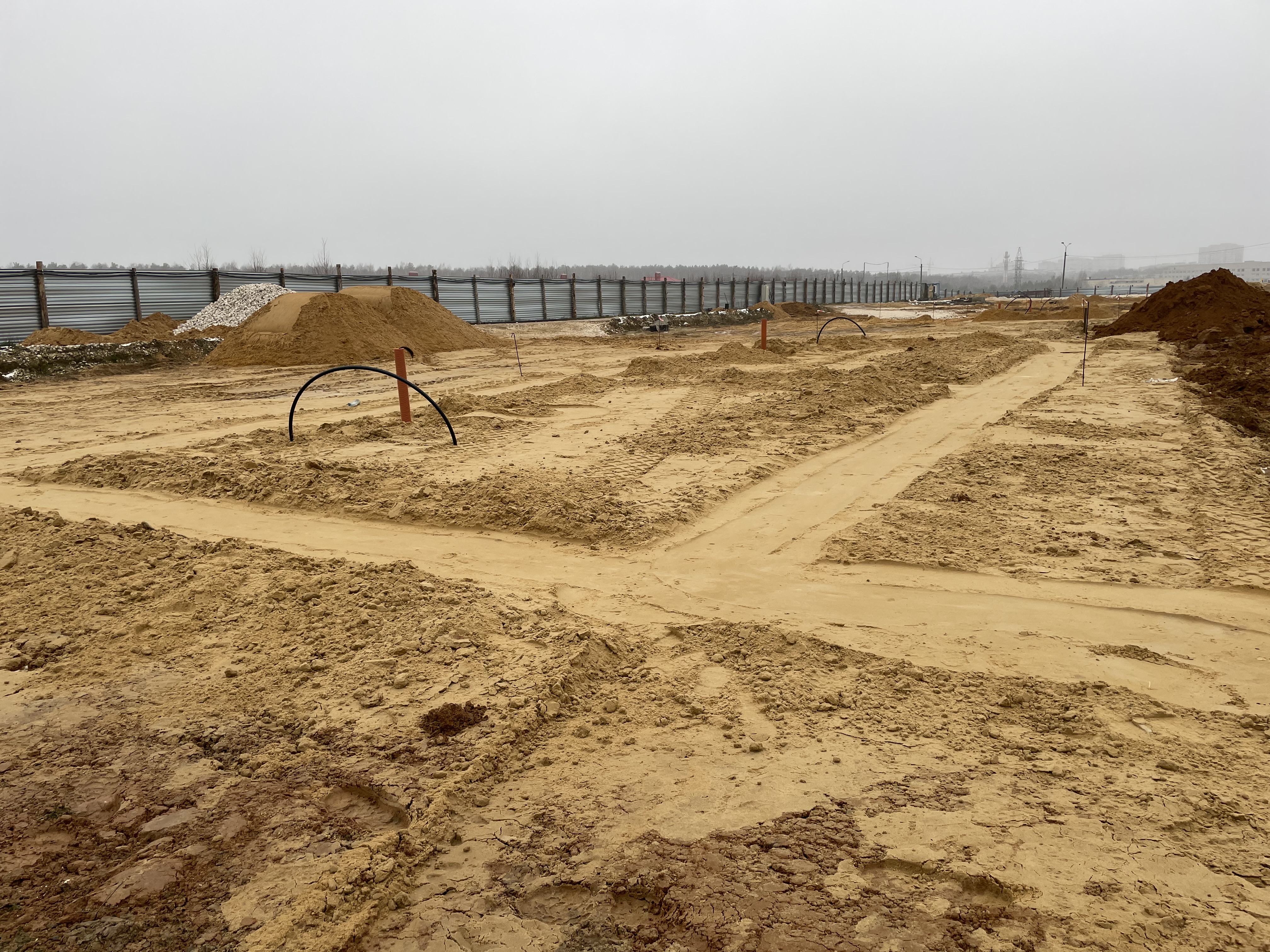

- выполнена отрывка 4 котлованов под дома;
- ведется монтаж центральных коммуникаций (НВК);
- сделана обратная засыпка песком с трамбовкой на 4 домах;
Таунхаусы очередь 7Д (ул.Фастовца 2, 4, 6, 8, 10, 12, 14, 16)
- начат монтаж временного ограждения строительной площадки;
- производится очистка площадки от деревьев и кустарников для производства работ
